4. Giai đoạn thi công phần thô thân nhà (Trệt và lầu 1)

Phần khung xương bê tông cốt thép của V’s House được triển khai tuần tự theo trục đứng, tuân thủ nghiêm ngặt quy trình quản lý chất lượng nội bộ của NAGOPA.

4.1. Thi công hệ cột chịu lực tầng trệt

  • Lắp dựng cốt thép cột trệt đảm bảo số lượng và kỹ thuật nối thép theo tiêu chuẩn.

  • Ghép coppha cột bằng hệ khuôn định hình, căn chỉnh độ thẳng đứng bằng quả dọi kết hợp máy laser kỹ thuật cao, cố định chân cột chắc chắn chống bung khi đổ bê tông.

  • Tiến hành đổ bê tông cột và bảo dưỡng liên tục sau khi tháo dỡ coppha.

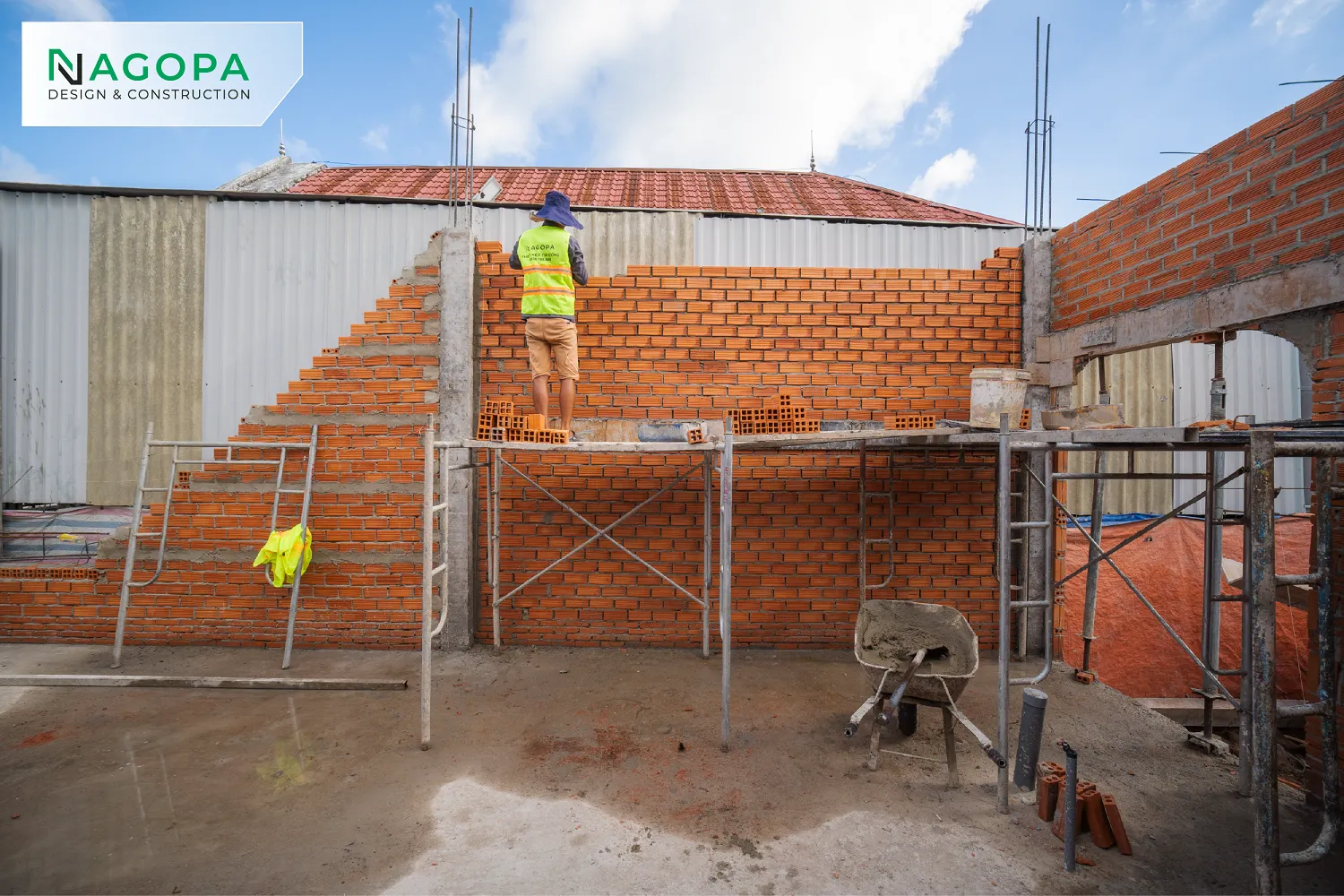

4.2. Xây tường bao che tầng trệt

  • Gạch xây trước khi đưa vào sử dụng luôn được tưới nước tạo độ ẩm tiêu chuẩn.

  • Quá trình xây dựng luôn bố trí râu thép liên kết chắc chắn giữa tường và hệ cột chịu lực.

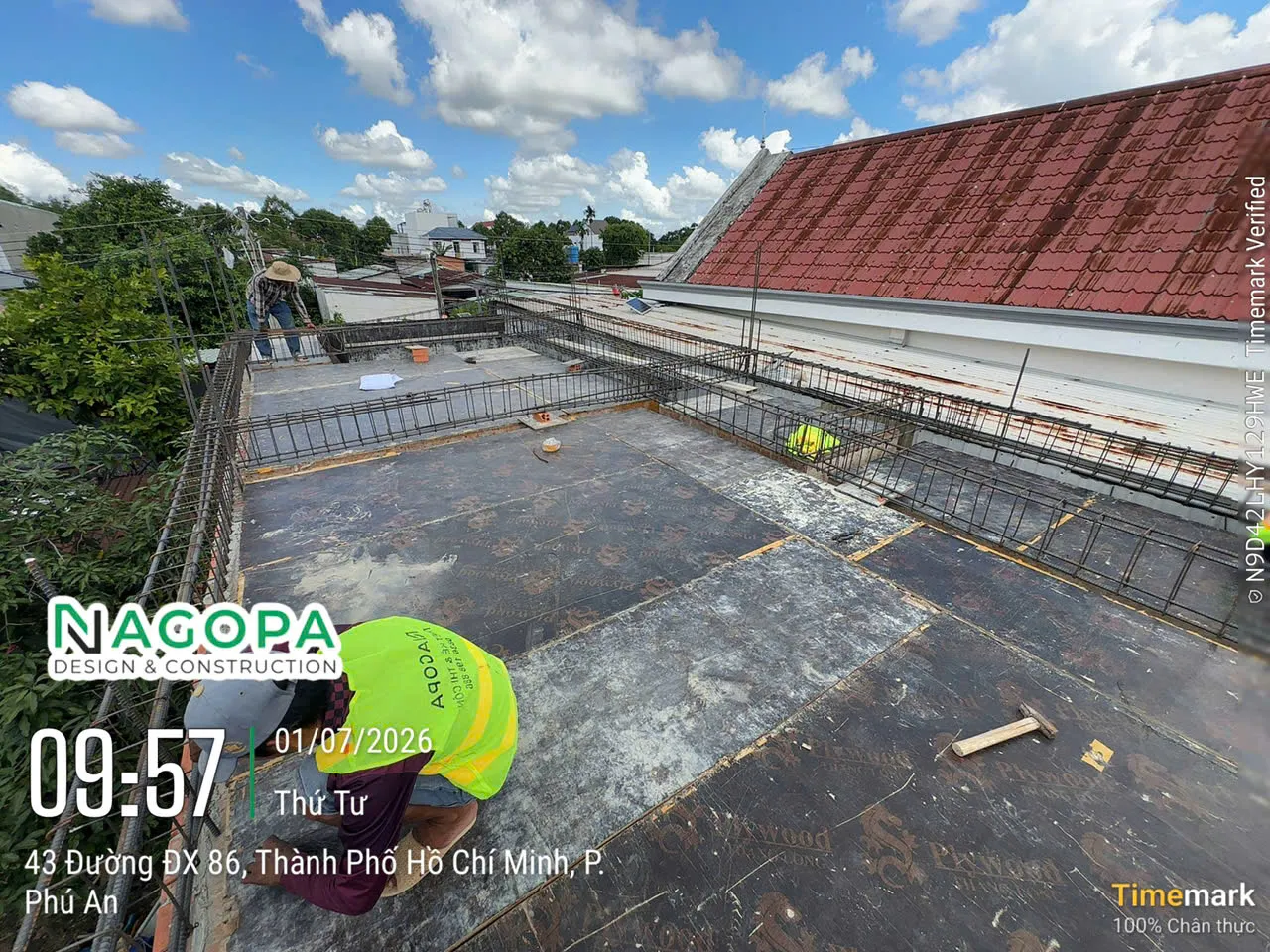

4.3. Thi công hệ dầm, sàn lầu 1 và cầu thang

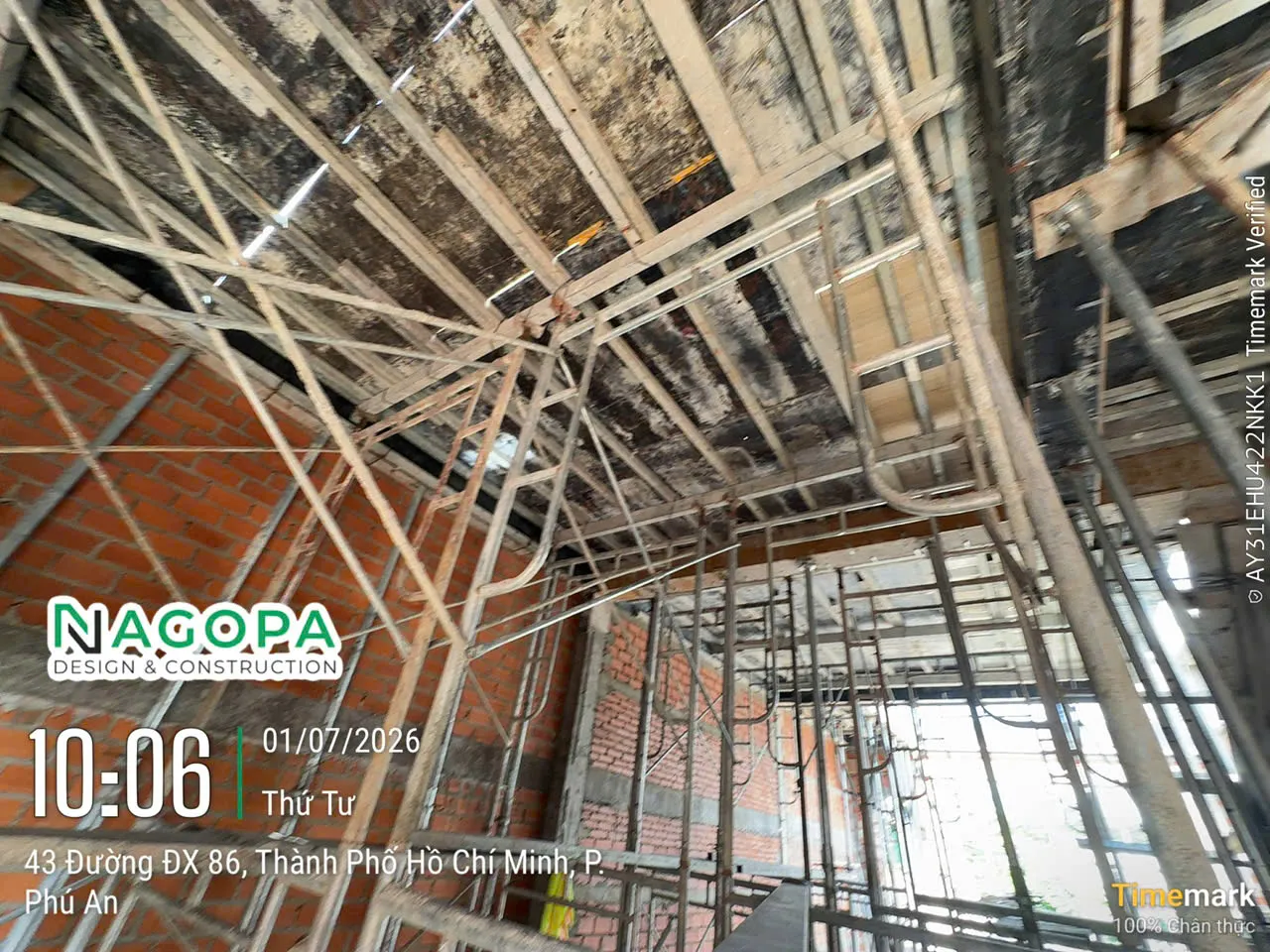

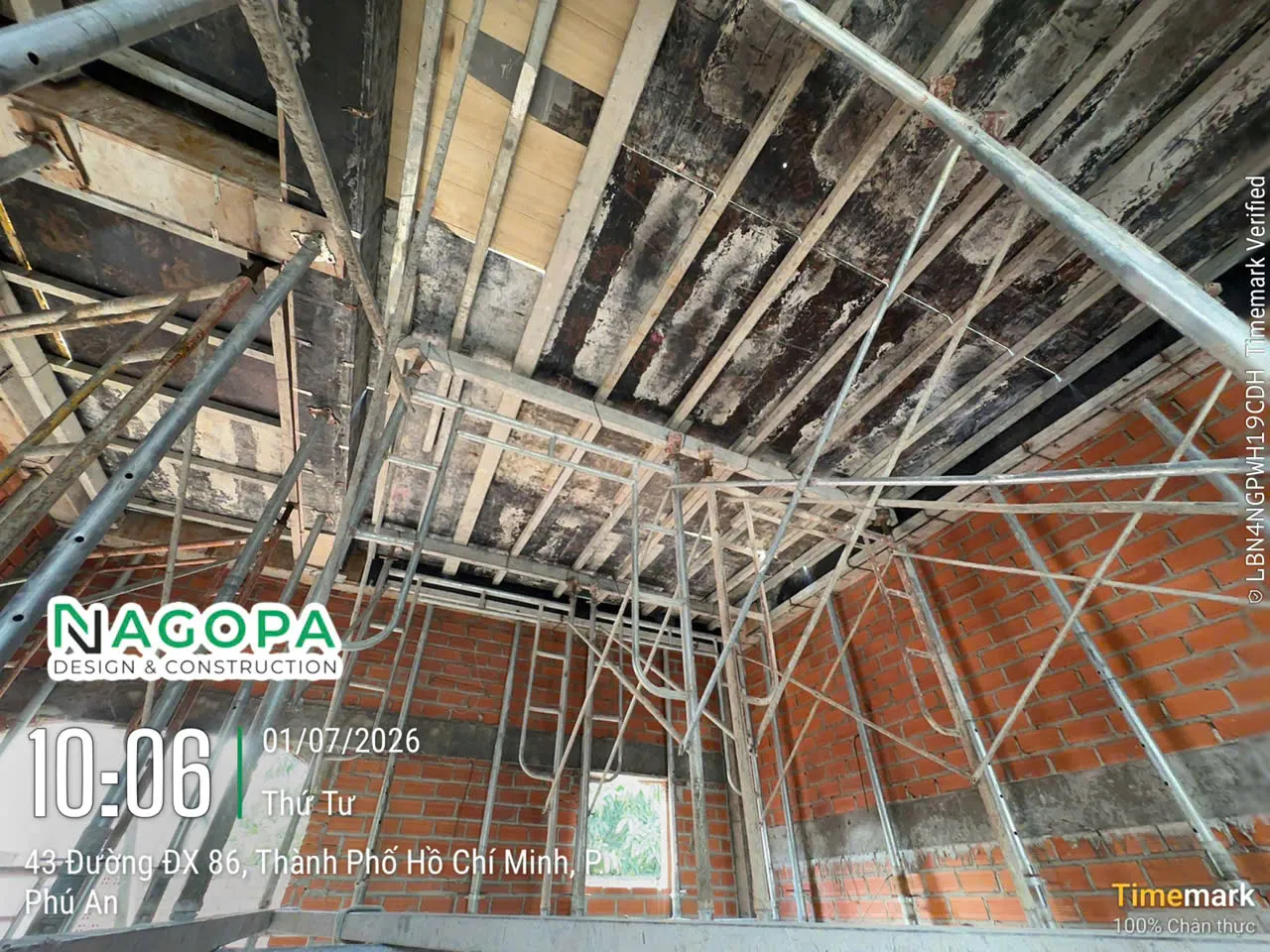

  • Lắp dựng hệ thống giàn giáo, coppha sàn lầu 1 phẳng, kín khít, đảm bảo khả năng chịu lực khi đổ bê tông.

  • Gia công lắp đặt hệ thép dầm, thép sàn lầu 1 (hệ thép 2 lớp) và hệ thép cầu thang bộ.

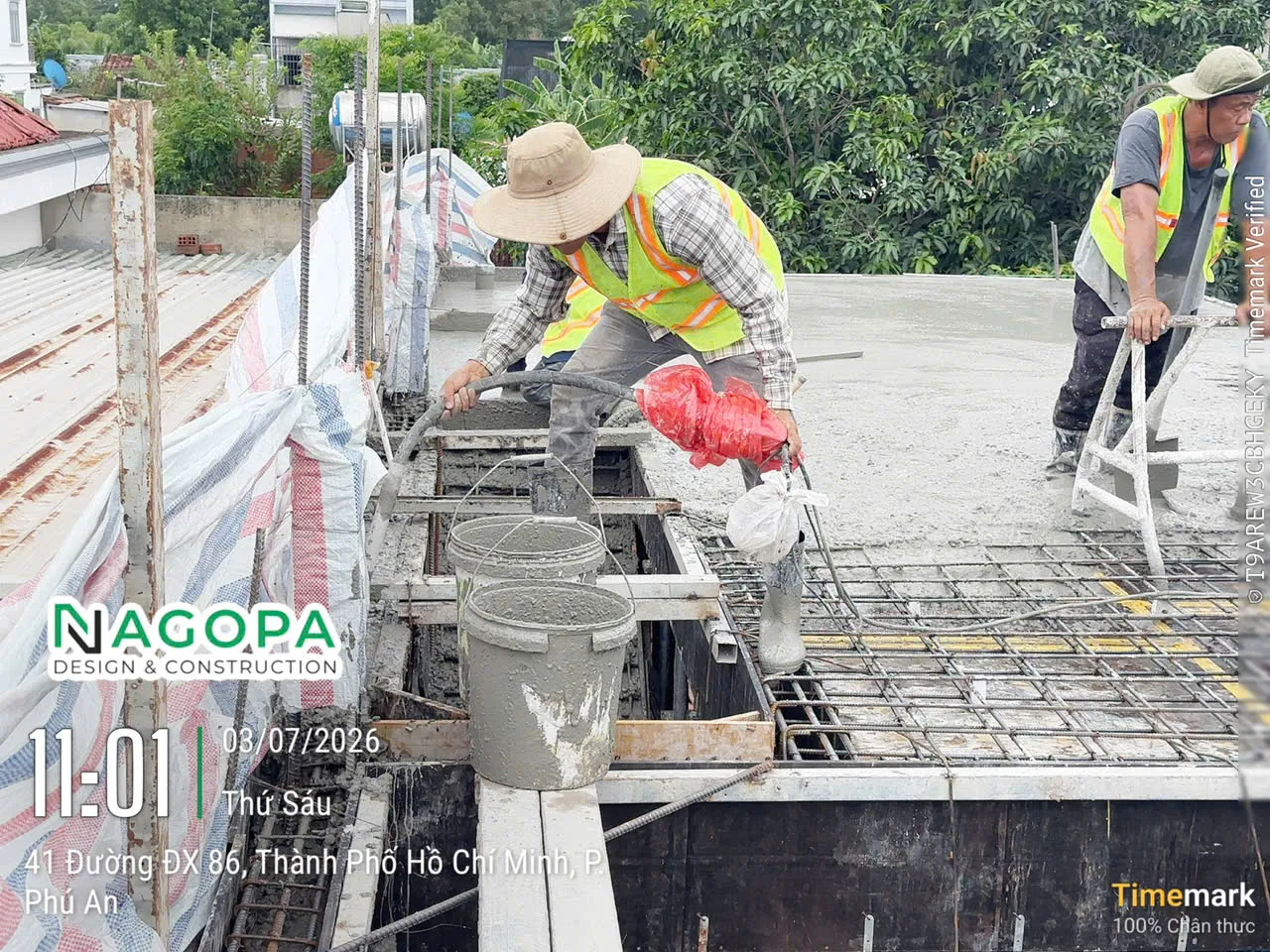

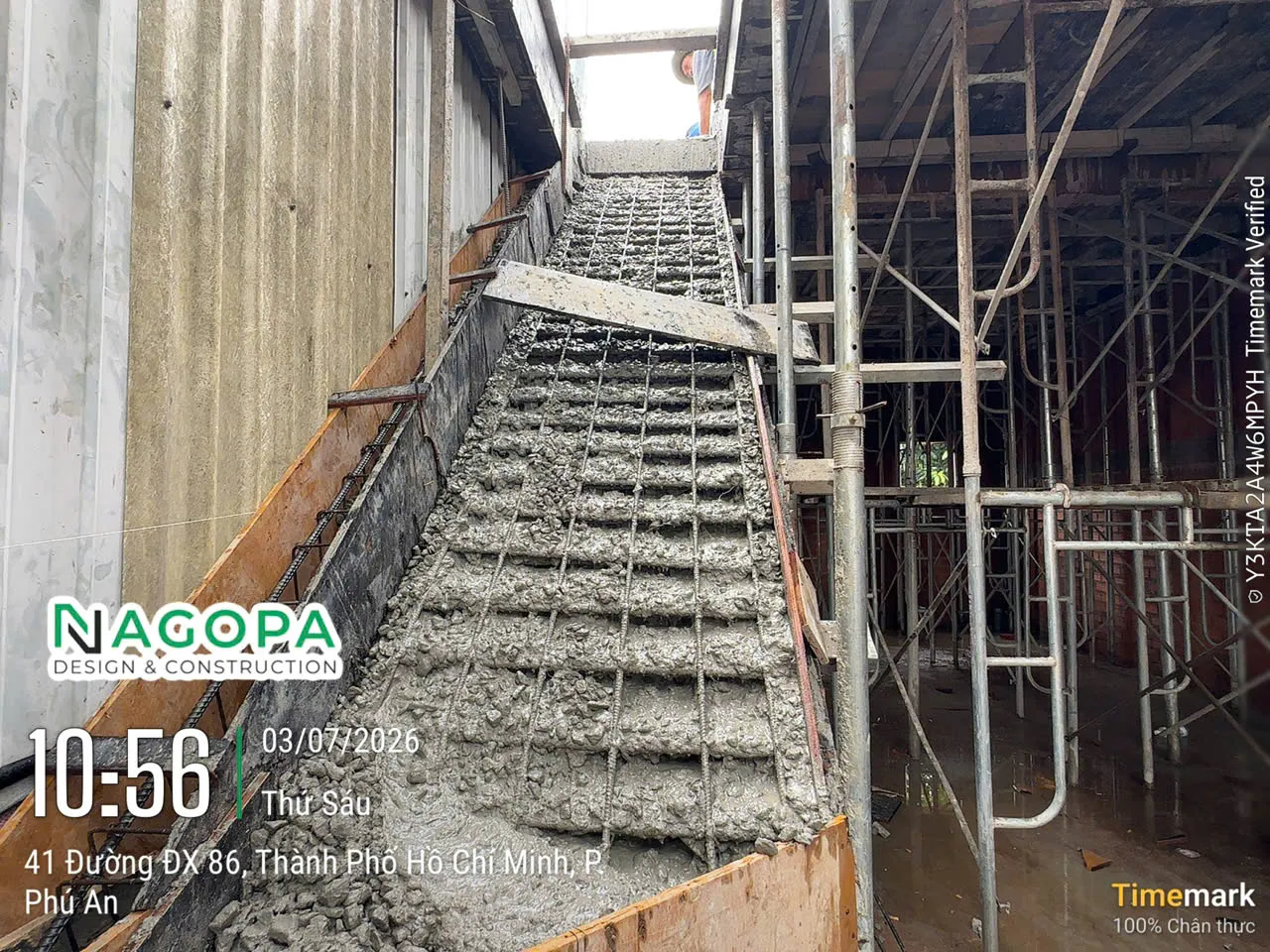

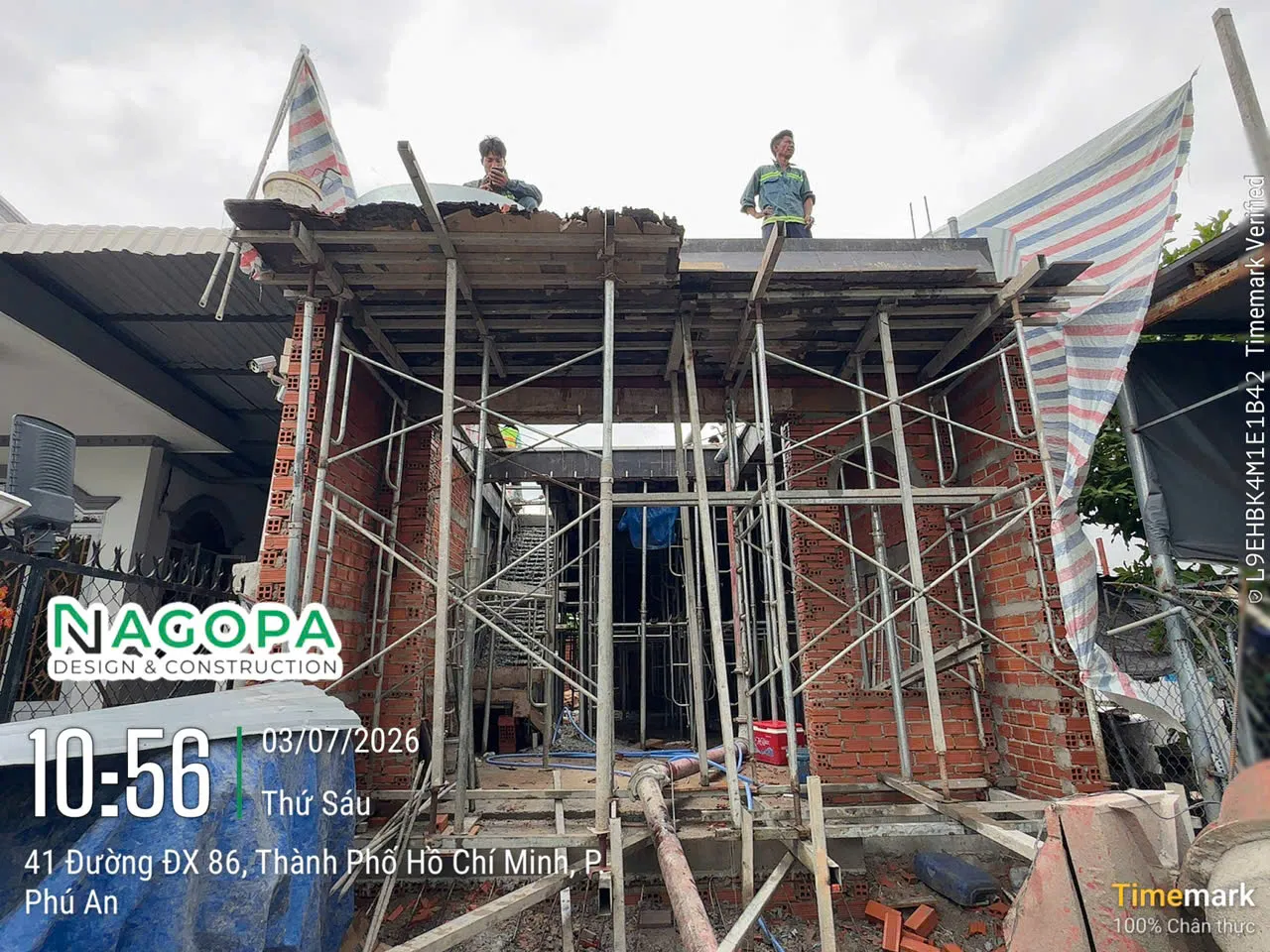

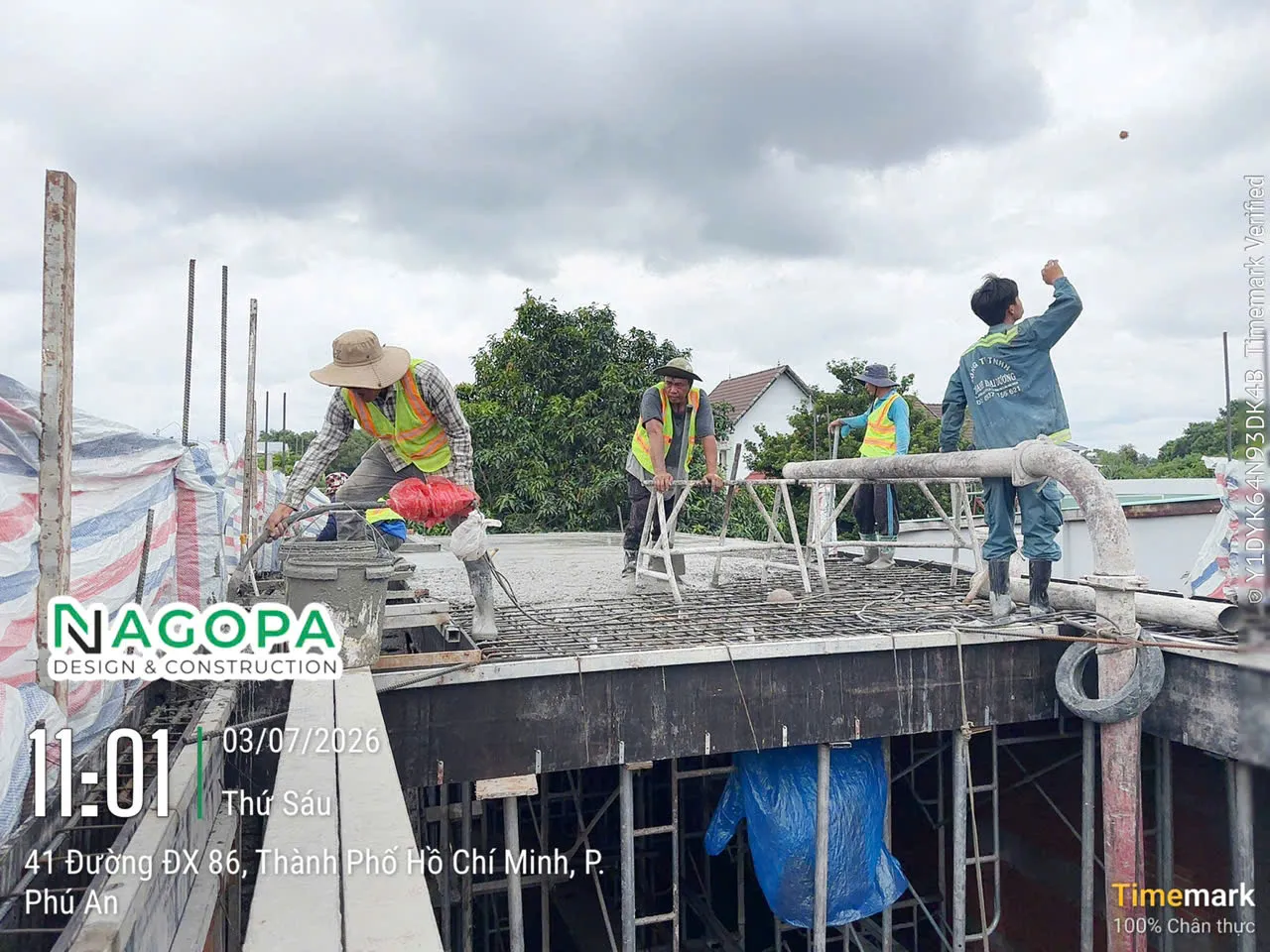

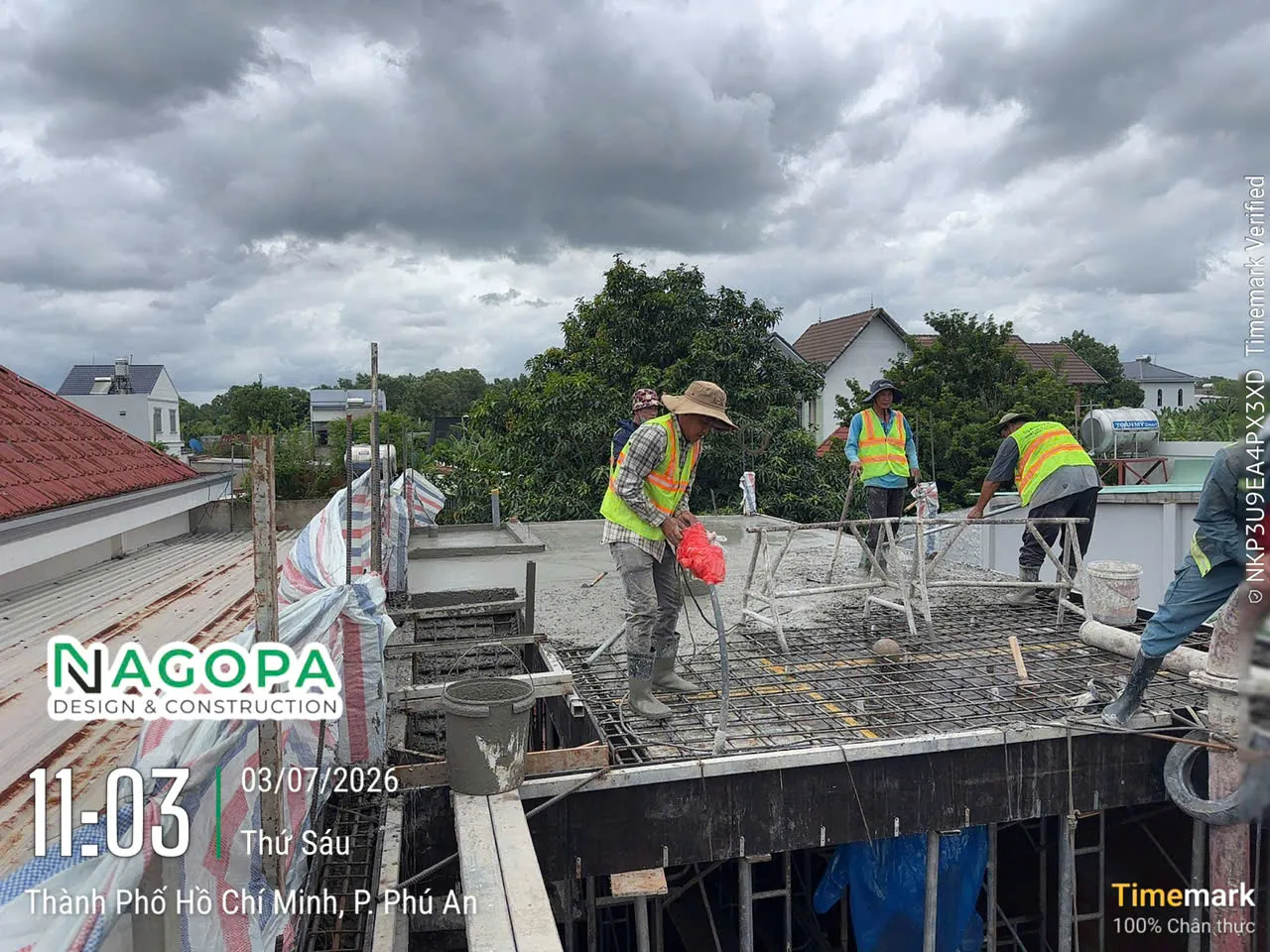

  • Nghiệm thu toàn bộ hệ thống đường ống điện, nước âm sàn trước khi tiến hành đổ bê tông sàn lầu 1.

4.4. Thi công hệ cột và xây tường bao che lầu 1

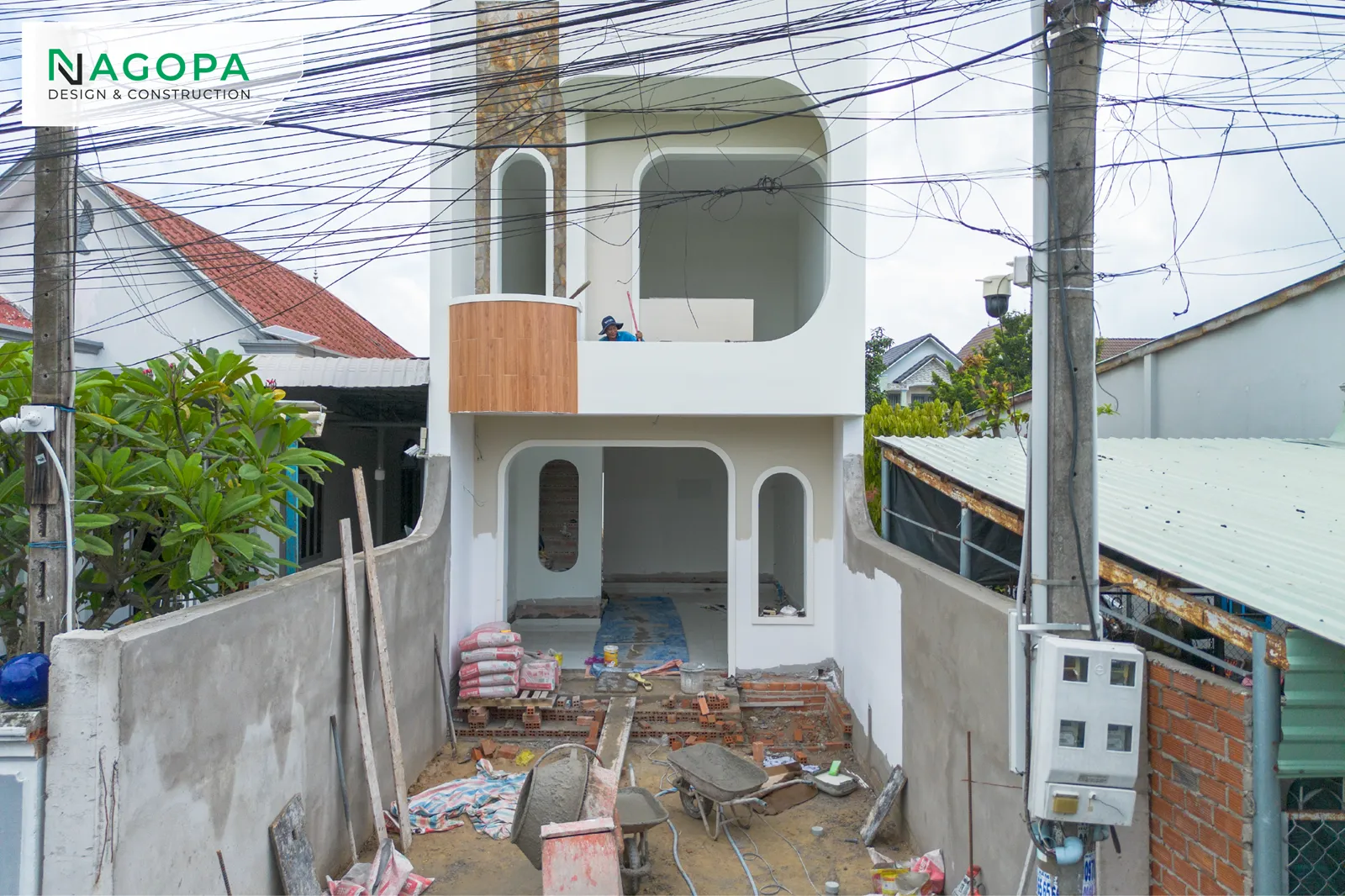

Tương tự quy trình tại tầng trệt, hệ thống cột và tường bao lầu 1 được triển khai đồng bộ, tạo nên hình khối kiến trúc vuông vắn, vững chãi cho mặt tiền căn nhà phố 2 tầng.

4.5. Thi công hệ dầm sàn mái và sê-no thu nước

  • Tiến hành ghép coppha, đi thép dầm sàn mái và hệ sê-no mái.

  • Công tác đổ bê tông sàn mái được kiểm soát kỹ lưỡng, chuẩn bị sẵn sàng cho các biện pháp chống thấm sàn mái chuyên sâu của NAGOPA.

  • Cột mốc này chính thức khép lại chu kỳ thi công phần thô kết cấu bê tông cốt thép cốt lõi của dự án V’s House.

5. Giai đoạn thi công phần hoàn thiện: Khơi nguồn thẩm mỹ và cảm xúc

5.1. Công tác tô trát tường trong và ngoài nhà

  • Trước khi tô trát, toàn bộ các vị trí tiếp giáp giữa bê tông (cột, dầm) và tường gạch, cũng như các đường ống điện nước âm tường đều được đóng lưới mắt cáo cẩn thận để triệt tiêu nguy cơ rạn nứt chân chim.

5.2. Thi công hệ thống kỹ thuật âm tường và trần thạch cao

  • Đi song song với công tác tô trát là việc lắp đặt hệ thống ống luồn dây điện bọc bảo vệ, hệ thống cấp thoát nước, dây cáp mạng và ống đồng máy lạnh.

  • Sau khi hệ thống kỹ thuật trên trần hoàn thành, đội ngũ tiến hành lắp dựng khung xương và bắn tấm thạch cao chống ẩm. Hệ trần của V’s House được thiết kế giật cấp nhẹ nhàng, tinh tế để tạo chiều sâu và giấu các dải đèn LED âm trần hiện đại.

5.3. Công tác chống thấm chuyên sâu

Chống thấm là hạng mục được NAGOPA đặc biệt lưu tâm để bảo vệ ngôi nhà khỏi khí hậu nóng ẩm mưa nhiều. Chúng tôi triển khai chống thấm đa lớp bằng các vật liệu chuyên dụng cao cấp cho tất cả các khu vực nhạy cảm:

  • Sàn ban công, sàn nhà vệ sinh (Toilet).

  • Sàn mái bê tông và hệ sê-no thu nước.

  • Toàn bộ các vị trí hộp gen kỹ thuật và cổ ống xuyên sàn đều được quấn thanh trương nở và đổ bù bằng vữa không co ngót.

5.4. Công tác cán nền và ốp lát gạch hoàn thiện

  • Lớp nền được định vị cao độ chuẩn xác bằng máy cân bằng laser trước khi cán vữa lót.

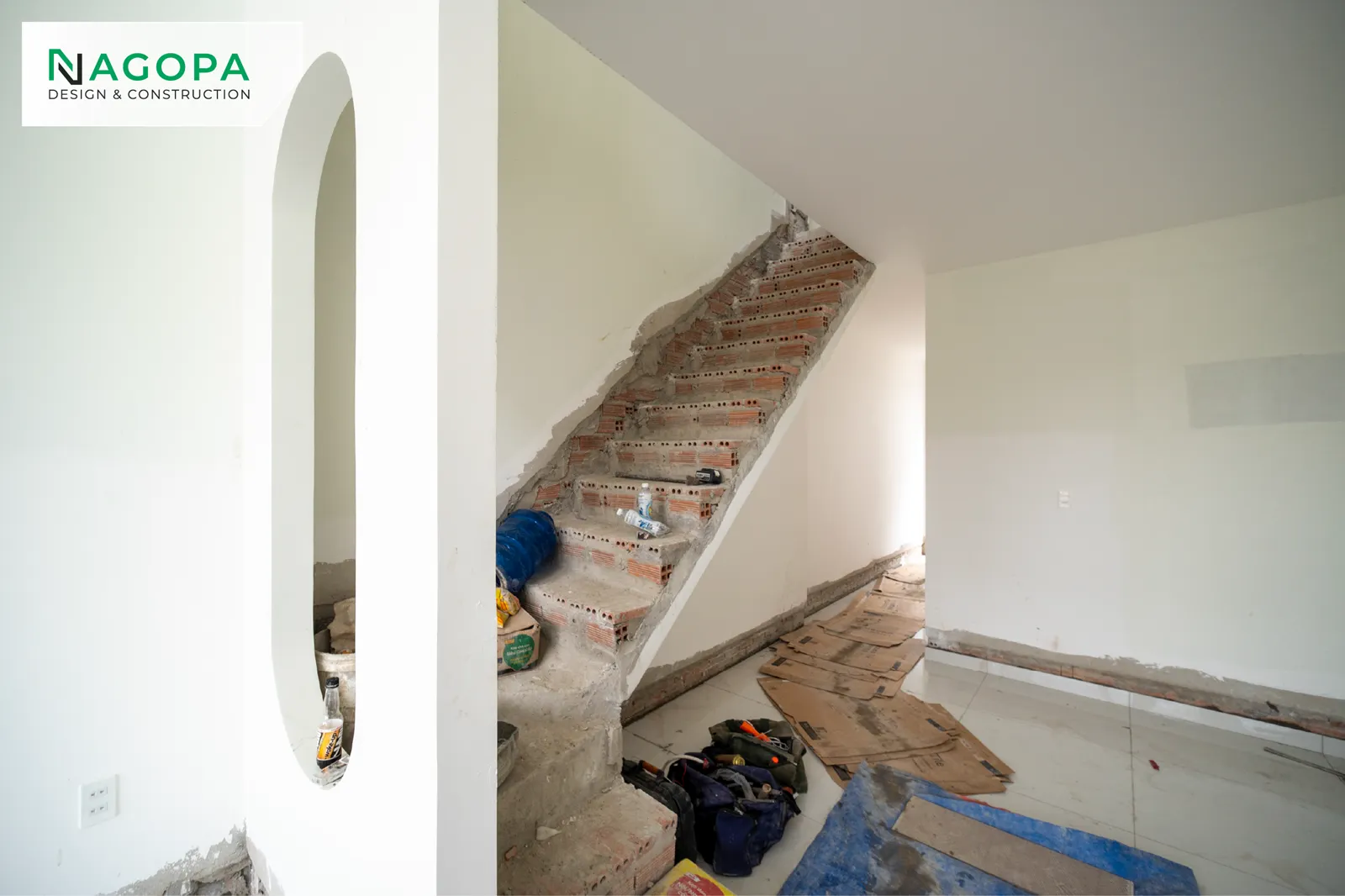

  • Gạch ốp lát được gia chủ lựa chọn kỹ lưỡng theo layout thiết kế hiện đại. Quá trình thi công sử dụng ke cân bằng và kích gạch chuyên dụng để đảm bảo các đường mạch gạch đều tăm tắp, bề mặt sàn phẳng hoàn hảo, không bị vênh, răng cưa. Các khu vực vệ sinh được tính toán độ dốc thu nước tối ưu, không xảy ra hiện tượng đọng nước.

Có thể bạn quan tâm:  Tiến độ Truong’s House tại Thủ Dầu Một Tháng 09/2024

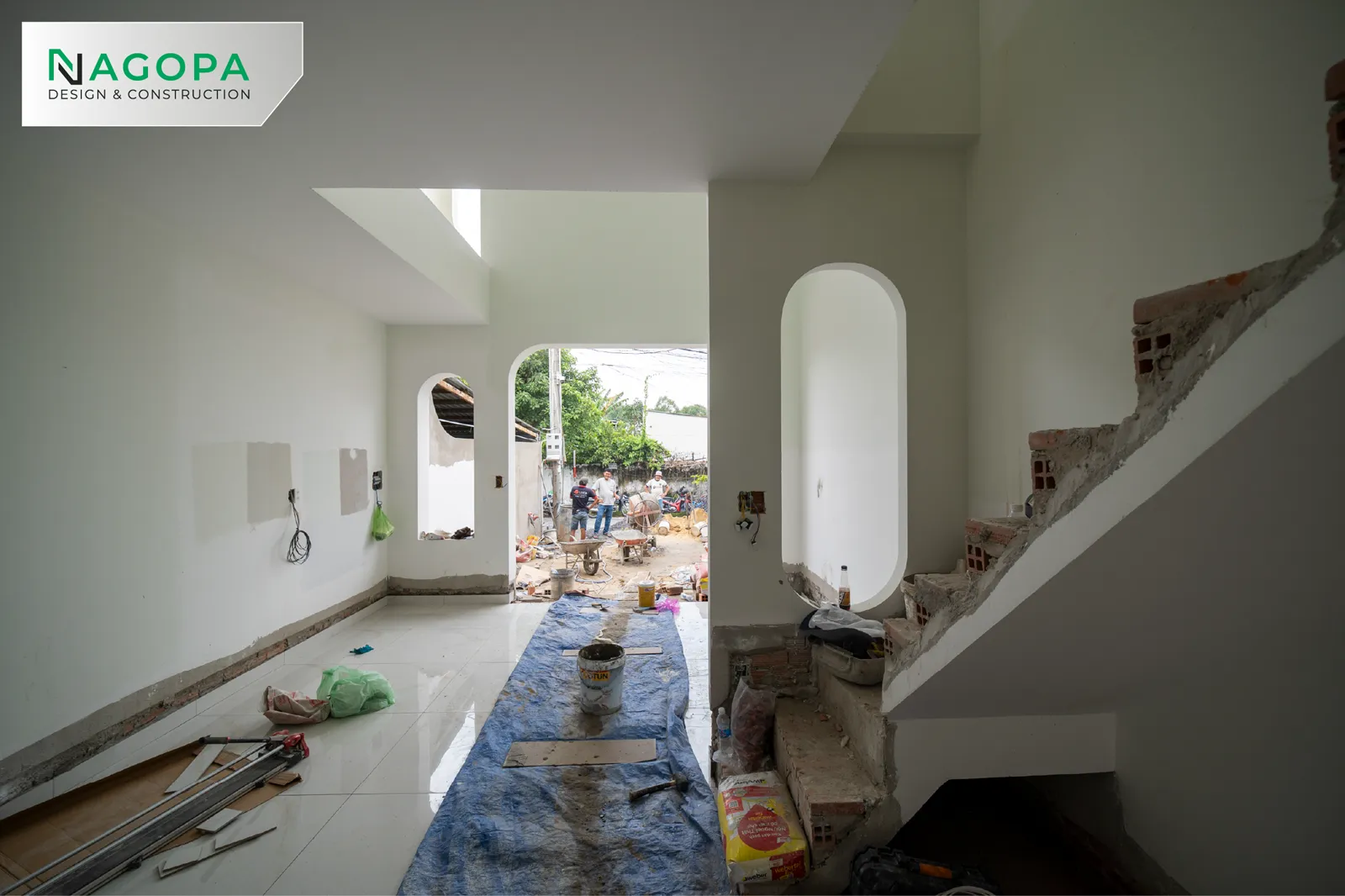

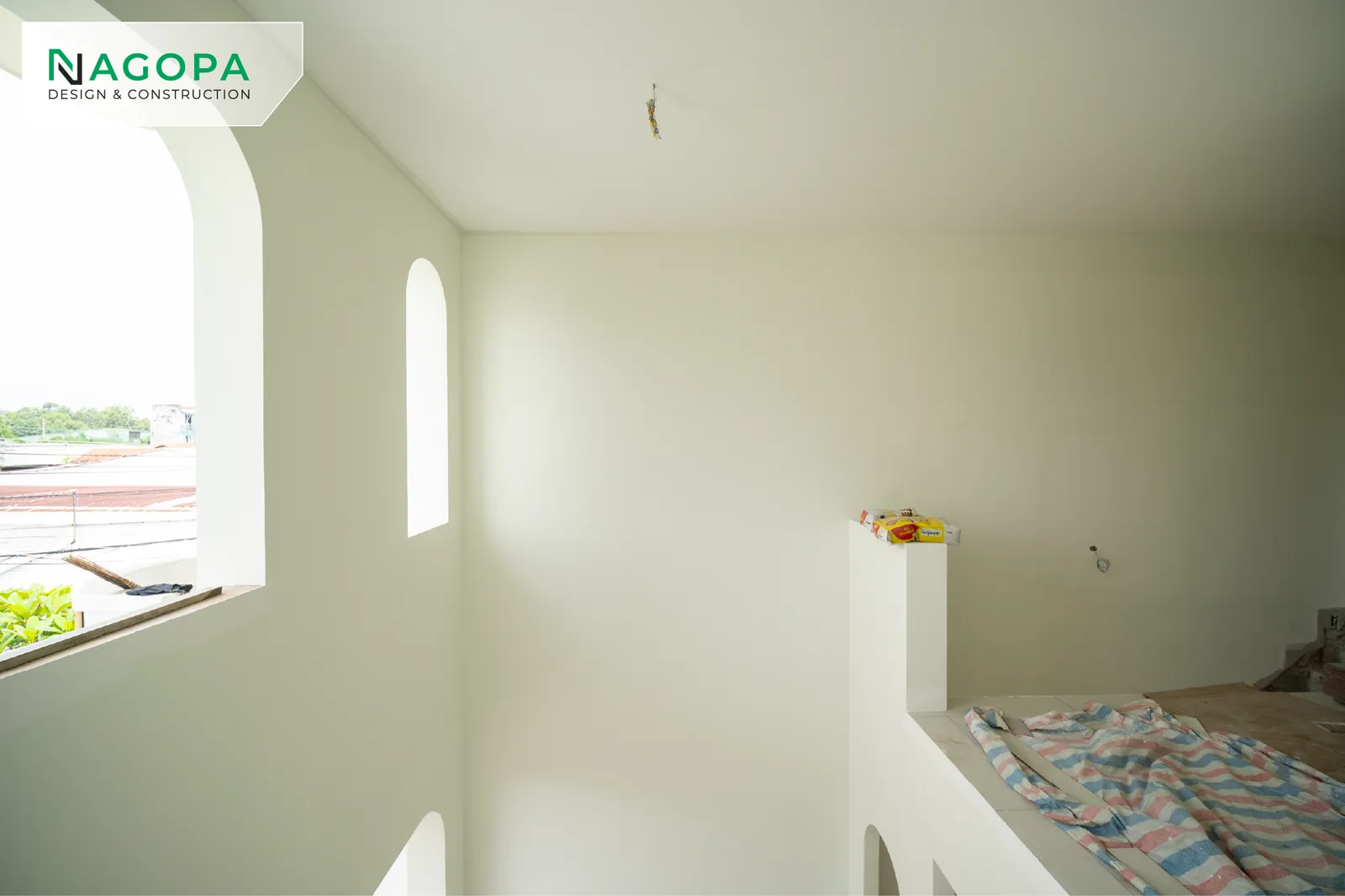

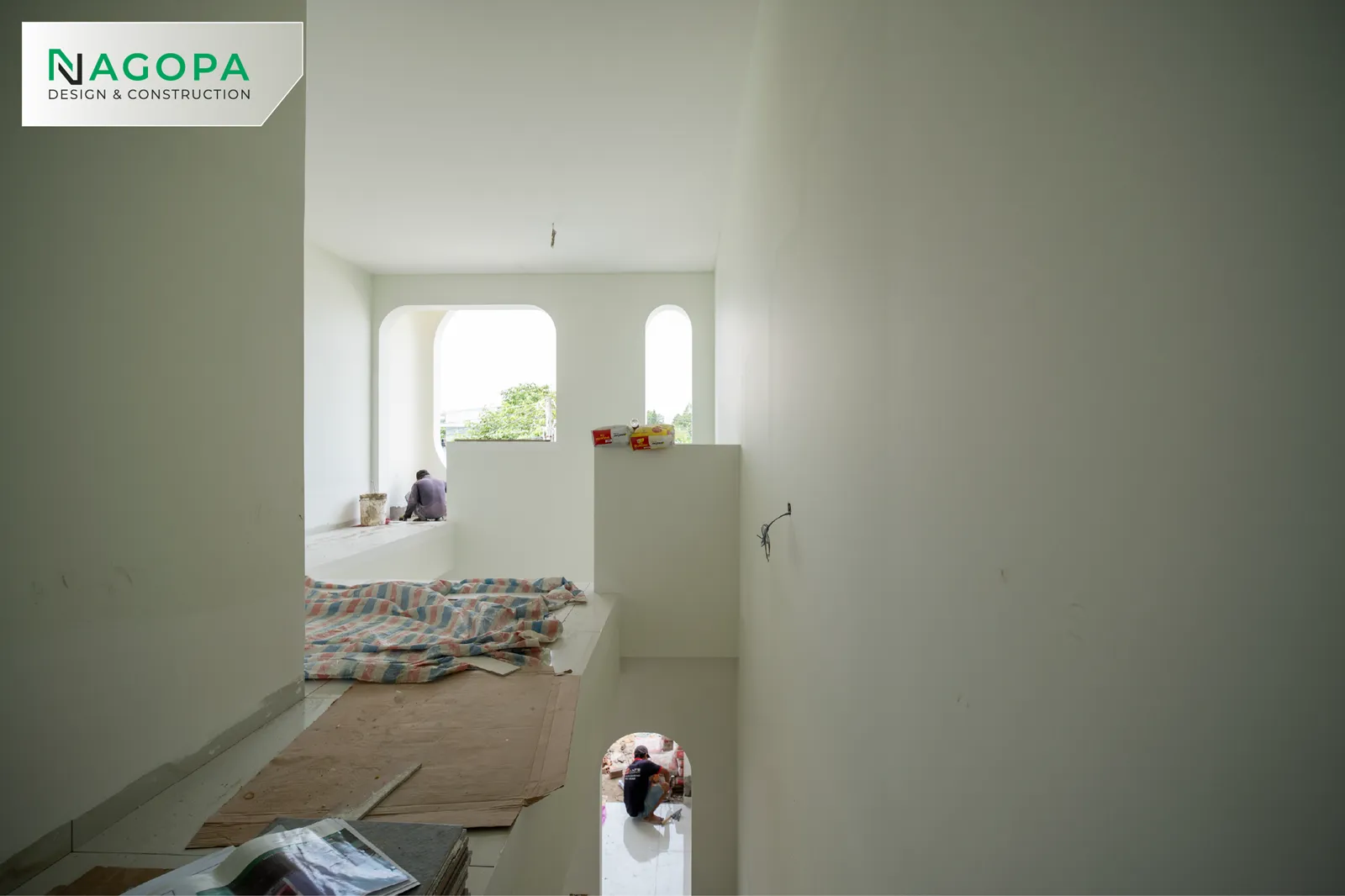

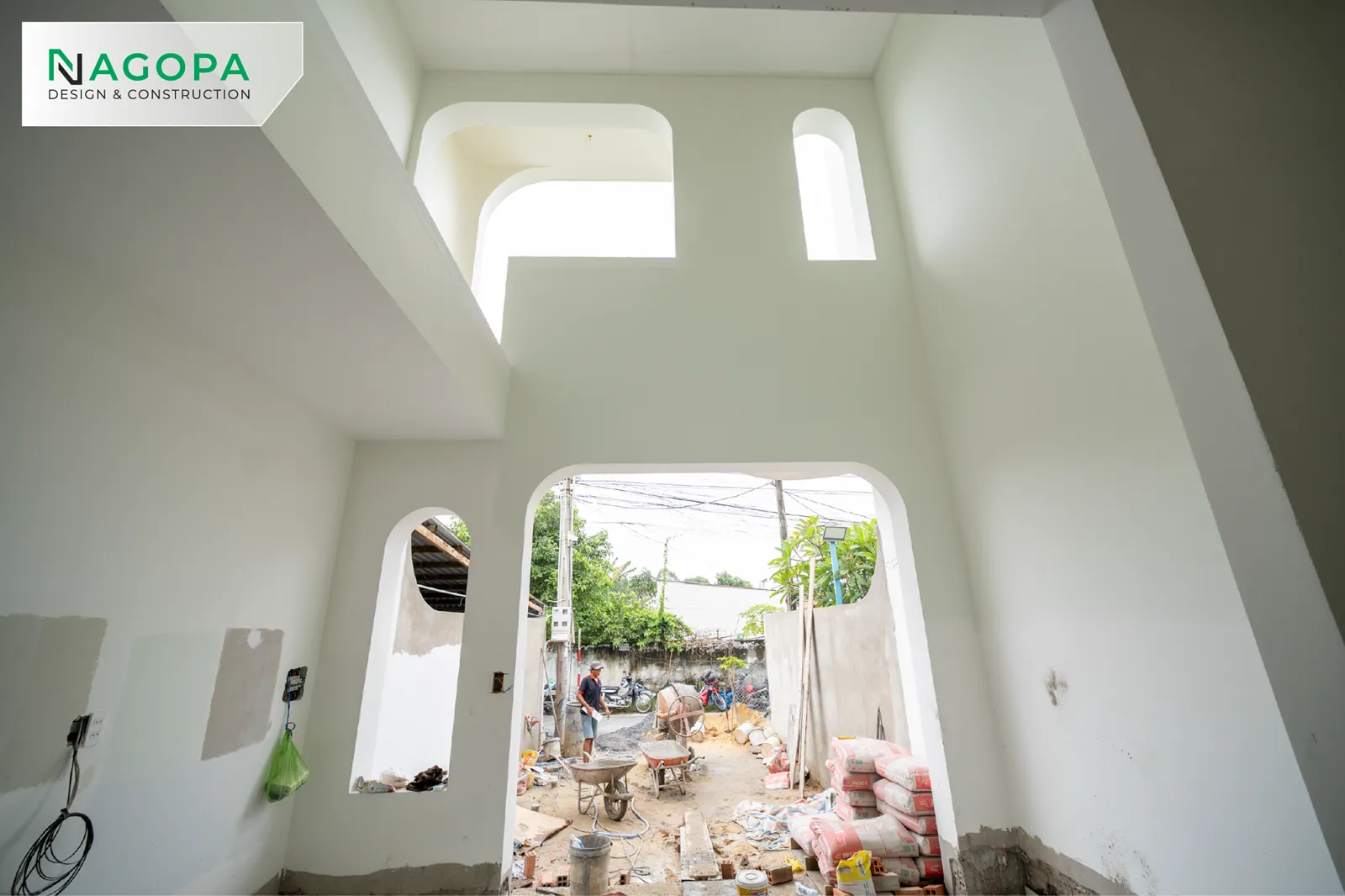

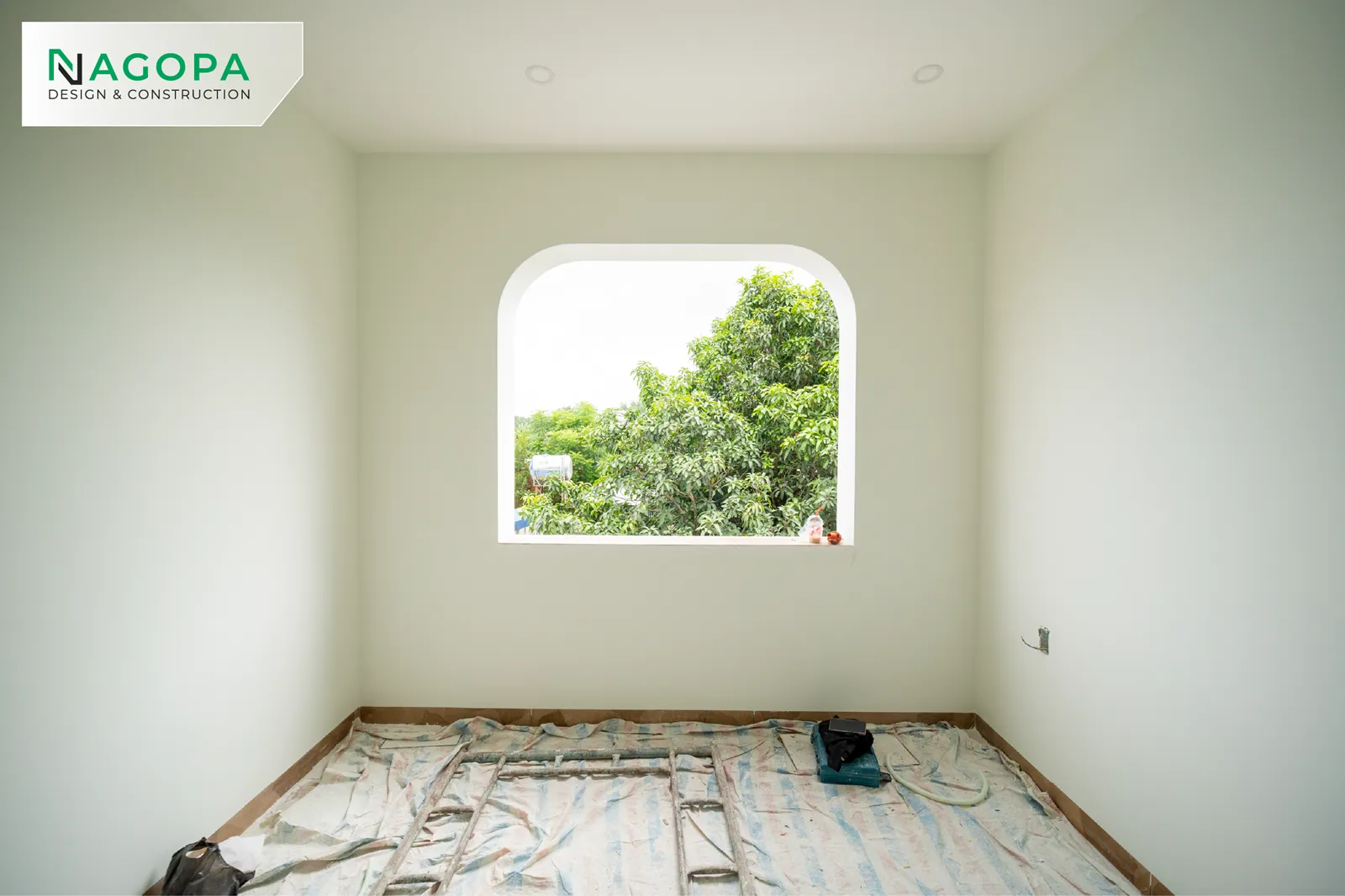

5.5. Công tác bả mastic và sơn nước

  • Bề mặt tường sau khi khô hoàn toàn (đo bằng máy đo độ ẩm chuyên dụng) được xả nhám phẳng, tiến hành bả 2 lớp mastic cao cấp.

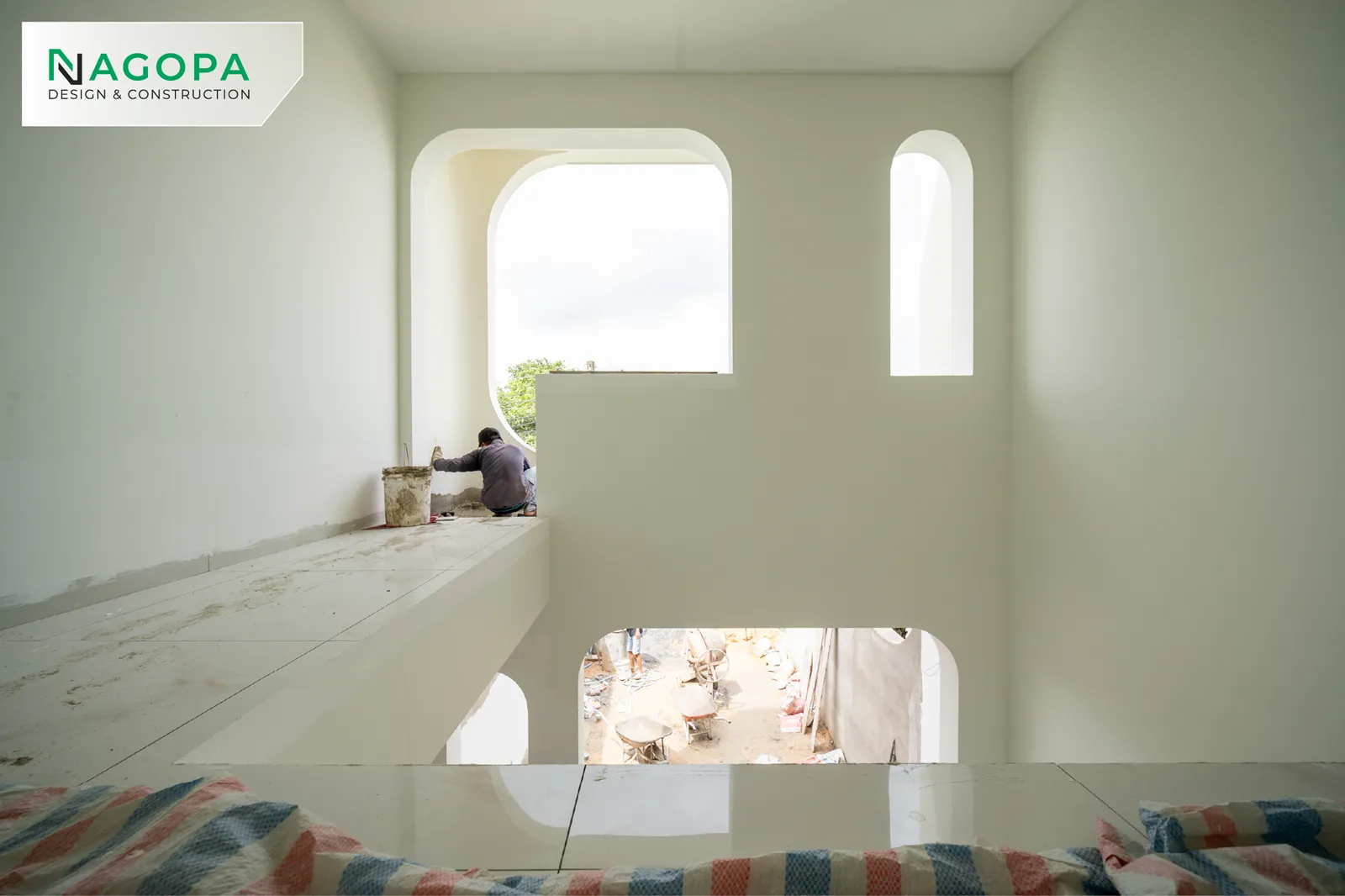

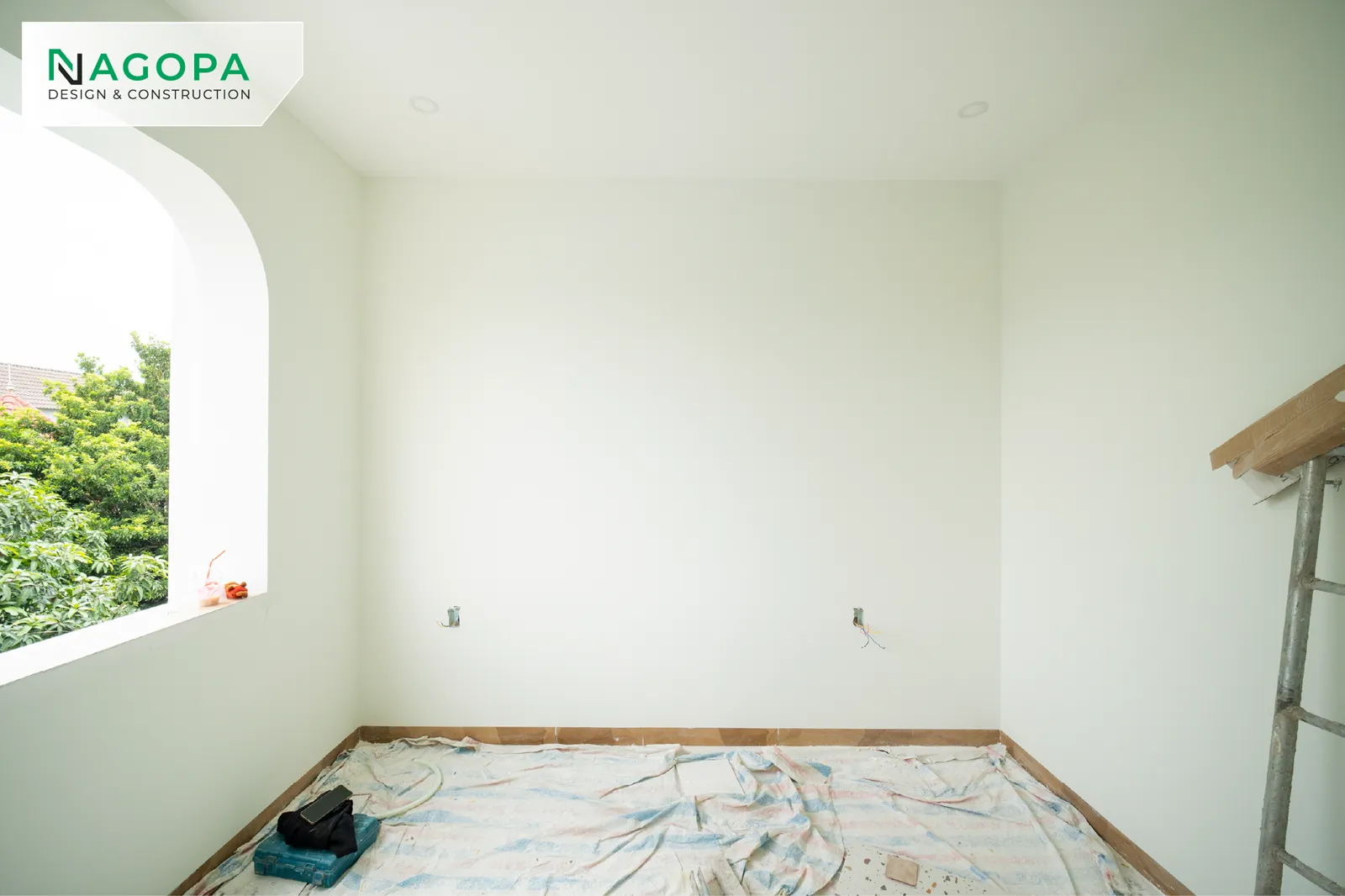

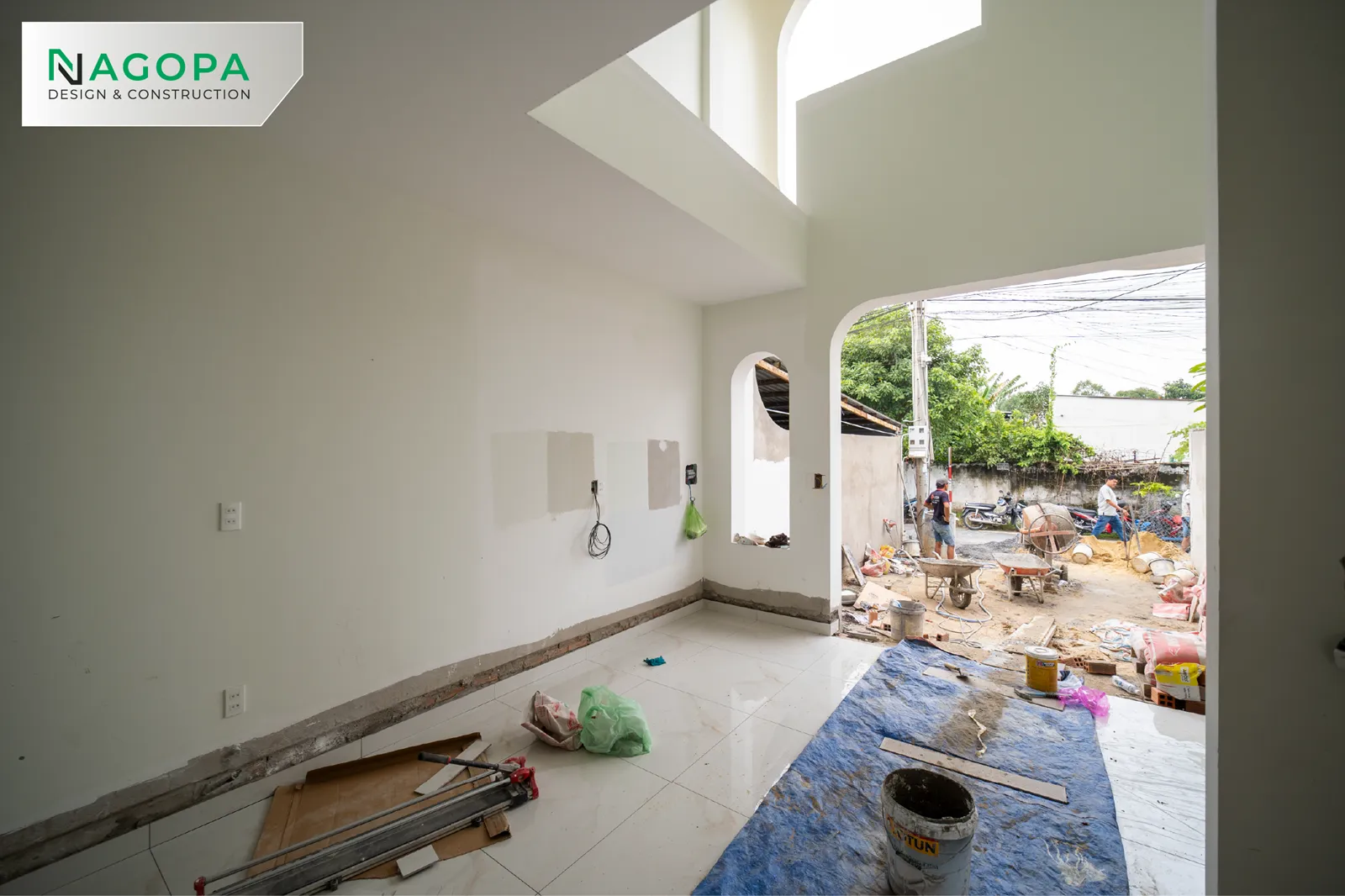

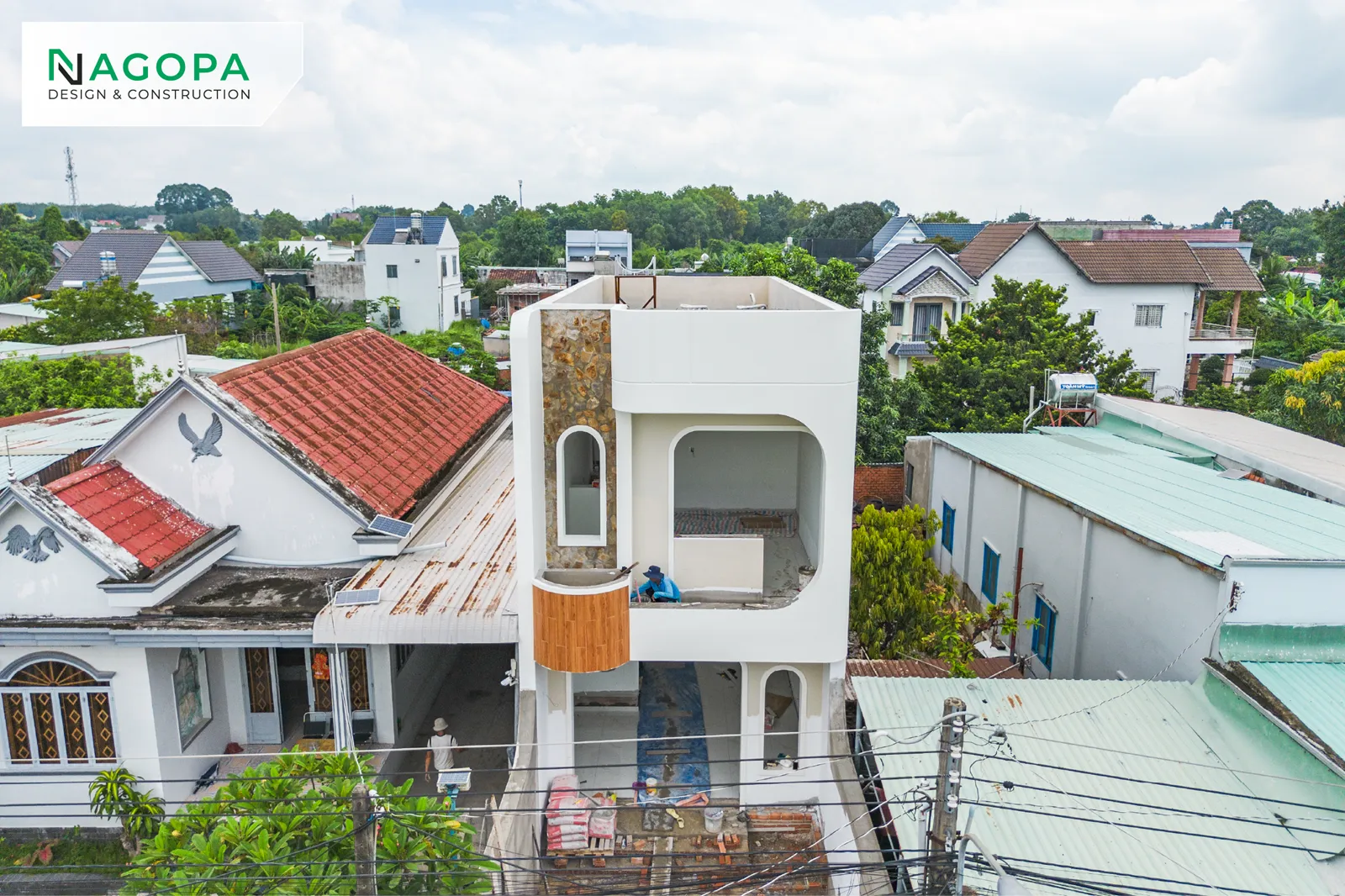

  • Sau khi xả mịn lớp bột bả, công trình được sơn 1 lớp lót kháng kiềm chống mốc và 2 lớp sơn phủ màu hoàn thiện. Tone màu chủ đạo của V’s House hướng đến sự trang nhã, tạo cảm giác không gian rộng rãi, thoáng đãng và ngập tràn ánh sáng.

5.6. Lắp đặt thiết bị, cửa hoàn thiện

  • Tiến hành lắp đặt hệ thống cửa nhôm kính cường lực phân khúc cao cấp giúp tối ưu góc nhìn và đón gió tự nhiên.

  • Lắp đặt hệ thống thiết bị vệ sinh, thiết bị đóng cắt điện, đèn chiếu sáng âm trần, đèn trang trí. Mỗi thiết bị được lắp đặt định vị chuẩn xác, kiểm tra vận hành thử nghiệm ổn định trước khi chuyển sang bước cuối cùng.

6. Quản lý chất lượng và giám sát tại NAGOPA

Tại mỗi công trình như Vs House, việc quản lý chất lượng và tiến độ luôn được thực hiện một cách chuyên nghiệp nhờ vào hai yếu tố cốt lõi:

  • Nhật ký thi công điện tử hằng ngày: Toàn bộ dữ liệu tại công trường từ số lượng công nhân, khối lượng vật tư nhập kho, các mốc nghiệm thu kỹ thuật cho đến điều kiện thời tiết đều được kỹ sư giám sát của NAGOPA ghi nhận chi tiết hằng ngày. Những tư liệu, hình ảnh thực tế này được gửi trực tiếp đến gia đình anh chị V qua nhóm cập nhật tiến độ. Điều này giúp gia chủ dù bận rộn với công việc riêng vẫn có thể nắm trọn từng chuyển động nhỏ nhất của ngôi nhà mình trong sự an tâm tuyệt đối.

  • Hệ thống checklist tiêu chuẩn nghiệm thu chặt chẽ: Trước khi chuyển giao giữa các công đoạn thi công quan trọng (như từ cốp pha, cốt thép chuyển sang đổ bê tông dầm sàn, hay từ bề mặt thô sang công tác chống thấm, ốp lạt), đội ngũ kỹ sư NAGOPA luôn tiến hành nghiệm thu nghiêm ngặt dựa trên bảng checklist tiêu chuẩn. Chỉ khi các hạng mục đạt 100% độ chuẩn xác về kỹ thuật và thẩm mỹ, công tác thi công tiếp theo mới được phép bắt đầu, đảm bảo tính vững bền cao nhất cho ngôi nhà.

📌 Xem thêm chi tiết: Để đảm bảo ngôi nhà luôn đạt chất lượng tối ưu nhất từ kết cấu đến thẩm mỹ, toàn bộ quá trình làm việc của đội ngũ đều phải tuân thủ nghiêm ngặt Hệ thống tiêu chuẩn thi công chuyên sâu của NAGOPA.

7. Tổng kết

Hành trình thực hiện nhật ký thi công V’s House tại Phường Phú An đang tiếp tục lăn bánh đúng tiến độ và cam kết chất lượng. Sự tin tưởng của gia đình anh/chị chính là nguồn động lực lớn nhất để tập thể anh em kiến trúc sư, kỹ sư NAGOPA nỗ lực hơn mỗi ngày.

Từng cột mốc, từng hình ảnh thực tế tại công trường V’s House (Phường Phú An) sẽ được đội ngũ Marketing và kỹ sư NAGOPA ghi nhận và cập nhật liên tục ngay tại bài viết này theo thời gian thực — làm đến đâu, chúng mình cập nhật đến đó. Điều này giúp gia đình anh chị V cùng bạn đọc có thể dễ dàng dõi theo tổ ấm nhỏ đang thành hình mỗi ngày một cách trọn vẹn và an tâm nhất.

công ty xây nhà trọn gói bình dương nagopa

Nếu Anh/Chị mong muốn sở hữu một quy trình xây dựng minh bạch, an tâm và được cập nhật tiến độ rõ ràng như dự án V’s House, hãy kết nối ngay với chuyên gia NAGOPA để được hỗ trợ khảo sát và lên phương án sơ bộ miễn phí:

  • CÔNG TY NAGOPA
  • Hotline: 0836 198 886
  • Văn phòng: Số 32, Đường Lê Thị Trung, Phường Phú Lợi, TP. Hồ Chí Minh.
