Nhật ký thi công VH’s House tại phường An Phú – GO2615

106 Cập nhật: 23/10/2026
Nội dung đã được kiểm duyệt
Đội ngũ Marketing

Mục lục nội dung

[ Hiện ]
[Ẩn ]

Nhật ký thi công VH’s House tại phường An Phú – GO2615

Một bản thiết kế chỉ thực sự có ý nghĩa khi được hiện thực hóa ngoài công trường. Với VH’s House (Mã dự án: GO2615), hành trình ấy bắt đầu từ những ý tưởng về một ngôi nhà phố 3 tầng hiện đại, tối ưu không gian và đáp ứng trọn vẹn nhu cầu sinh hoạt của gia đình. Sau khi hoàn thiện hồ sơ thiết kế kỹ thuật, NAGOPA tiếp tục đồng hành cùng gia chủ trong quá trình thi công xây dựng trọn gói công trình tại Phường An Phú.

Nội dung nhật ký thi công VH’s House được lập ra để ghi nhận và cập nhật minh bạch từng cột mốc thi công thực tế tại hiện trường – từ ngày khởi công, các giai đoạn thi công phần thô cho đến khi hoàn thiện bàn giao chìa khóa trao tay.

  • Tình trạng công trình: Đang thi công

  • Cột mốc mới nhất: Hoàn thành công tác đổ bê tông dầm sần lầu 1 ngày 16/10/2026.

1. Thông tin về công trình VH’s House

Hạng mụcThông tin chi tiết
Tên dự ánVH’s House
Chủ đầu tưGia đình anh VH
Mã dự ánGO2615
Loại hình kiến trúcNhà phố hiện đại
Quy mô xây dựngNhà 3 tầng (1 trệt 2 lầu)
Diện tích xây dựng90m2/ mỗi tầng
Kích thước xây dựngNgang 4,72, dài 17,5m
Dịch vụ thực hiện:Thiết kế & thi công
Địa điểm xây dựngPhường An Phú, Hồ Chí Minh

2. Lễ khởi công xây dựng VH’s House

Khởi đầu cho hành trình xây dựng tổ ấm, buổi lễ khởi công công trình VH’s House (GO2615) đã diễn ra trong không khí trang nghiêm và thuận lợi với sự tham gia của đại diện gia chủ cùng đội ngũ kỹ sư, giám sát từ NAGOPA. Nghi thức khởi công không chỉ mang ý nghĩa cầu chúc mọi sự tốt lành, suôn sẻ trong suốt quá trình thi công mà còn đánh dấu mốc thời gian chính thức đưa công trình bước vào giai đoạn triển khai thực tế ngoài hiện trường.

Đại diện gia chủ cùng đội ngũ kỹ sư, kiến trúc sư NAGOPA chụp ảnh lưu niệm tại lễ khởi công NM’s House ở xã An Long.
Đại diện gia chủ cùng đội ngũ kỹ sư, kiến trúc sư NAGOPA chụp ảnh lưu niệm tại lễ khởi công NM’s House ở xã An Long.
Nghi thức cúng khởi công xây dựng dự án VH's House tại Phường An Phú
Nghi thức cúng khởi công xây dựng dự án VH’s House tại Phường An Phú

3. Giai đoạn thi công phần móng VH’s House

Phần móng là nền tảng cốt lõi quyết định sự kiên cố và tuổi thọ của toàn bộ ngôi nhà. Tại công trình VH’s House với quy mô 3 tầng, phương án móng ép cọc bê tông cốt thép đã được lựa chọn nhằm đảm bảo khả năng truyền tải trọng lượng công trình xuống các lớp đất chịu lực bên dưới, phù hợp với điều kiện địa chất thực tế.

3.1. Công tác chuẩn bị mặt bằng và ép cọc thử tải / đại trà

Trước khi tiến hành thi công chính thức, mặt bằng khu đất được san gạt, định vị tim cọc chi tiết theo đúng bản vẽ thiết kế kết cấu móng. Giàn ép cọc chuyên dụng cùng hệ thống cọc BTCT chất lượng cao được tập kết đến công trình. Quá trình ép cọc được giám sát chặt chẽ về hành trình ép, lực ép đầu cọc nhằm đảm bảo chiều sâu và tải trọng thiết kế đạt chuẩn trước khi chuyển sang giai đoạn tiếp theo.

3.2. Đập đầu cọc, thi công công tác đào đất hố móng và bê tông lót

Sau khi hoàn thành công tác ép cọc đạt độ sâu và tải trọng yêu cầu, đội ngũ thi công tiến hành đập đầu cọc lộ ra phần thép chờ để liên kết với đài móng. Tiếp theo, tiến hành đào đất hố móng theo đúng cao độ thiết kế, đầm chặt nền đất và đổ lớp bê tông lót móng nhằm tạo bề mặt sạch sẽ, phẳng ổn định, ngăn chặn tình trạng mất nước xi măng của lớp bê tông kết cấu.

Có thể bạn quan tâm:  Lễ khởi công VH’s House tại Phường An Phú, TP. Hồ Chí Minh

3.3. Lắp dựng cốt thép, cốp pha và đổ bê tông móng (Đài móng, đà kiềng)

Công tác lắp dựng cốt thép đài móng và hệ thống đà kiềng được kiểm tra kỹ lưỡng về đường kính thép, khoảng cách đai cũng như chiều dày lớp bê tông bảo vệ. Hệ thống cốp pha được xây dựng chắc chắn trước khi tiến hành đổ bê tông thương phẩm. Quá trình đổ và đầm dùi bê tông được thực hiện đều tay, kết hợp công tác dưỡng hộ đúng tiêu chuẩn để đảm bảo cường độ chịu lực tối đa cho phần chân công trình.

hoạt động đổ bê tông móng VH's House tại Phường An Phú

3.4. Xây bó nền và đổ bê tông đà kiềng, nền trệt

Sau khi hoàn thiện phần móng, đội ngũ thợ tiến hành công tác xây bó nền quanh chu vi công trình, đắp cát san lấp và đầm chặt nền đất bên trong đạt độ nén kỹ thuật. Tiếp theo, tiến hành lắp dựng cốt thép, cốp pha cho hệ thống đà kiềng và nền trệt, sau đó đổ bê tông toàn bộ khu vực sàn trệt nhằm tạo mặt bằng nền móng vững chắc, sạch sẽ cho giai đoạn thi công thân nhà tiếp theo.

đổ bê tông nền trệt VH's house tại phường an phú nagopa

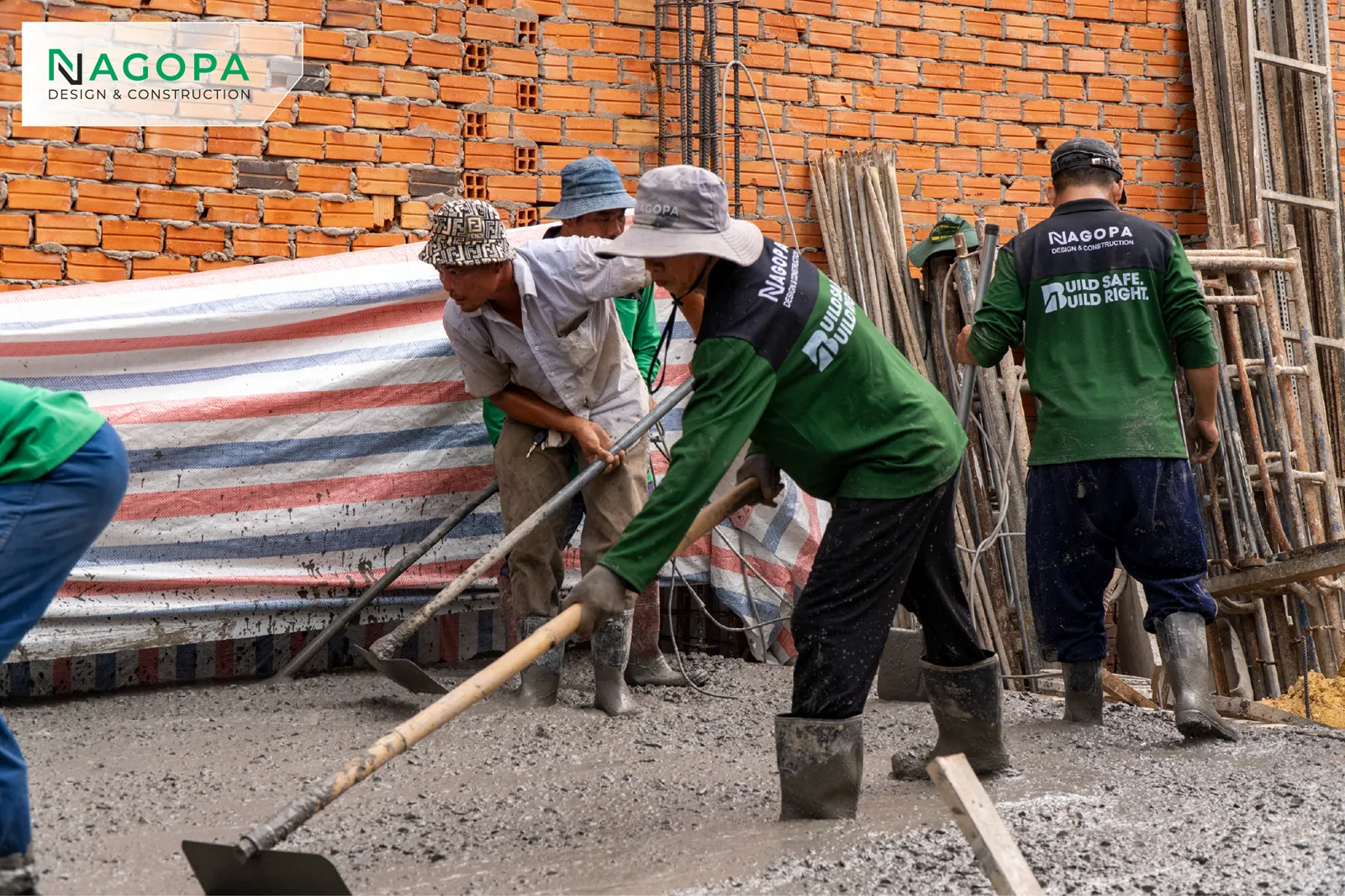

Cận cảnh công nhân đang miệt mài san gạt bề mặt bê tông tươi.

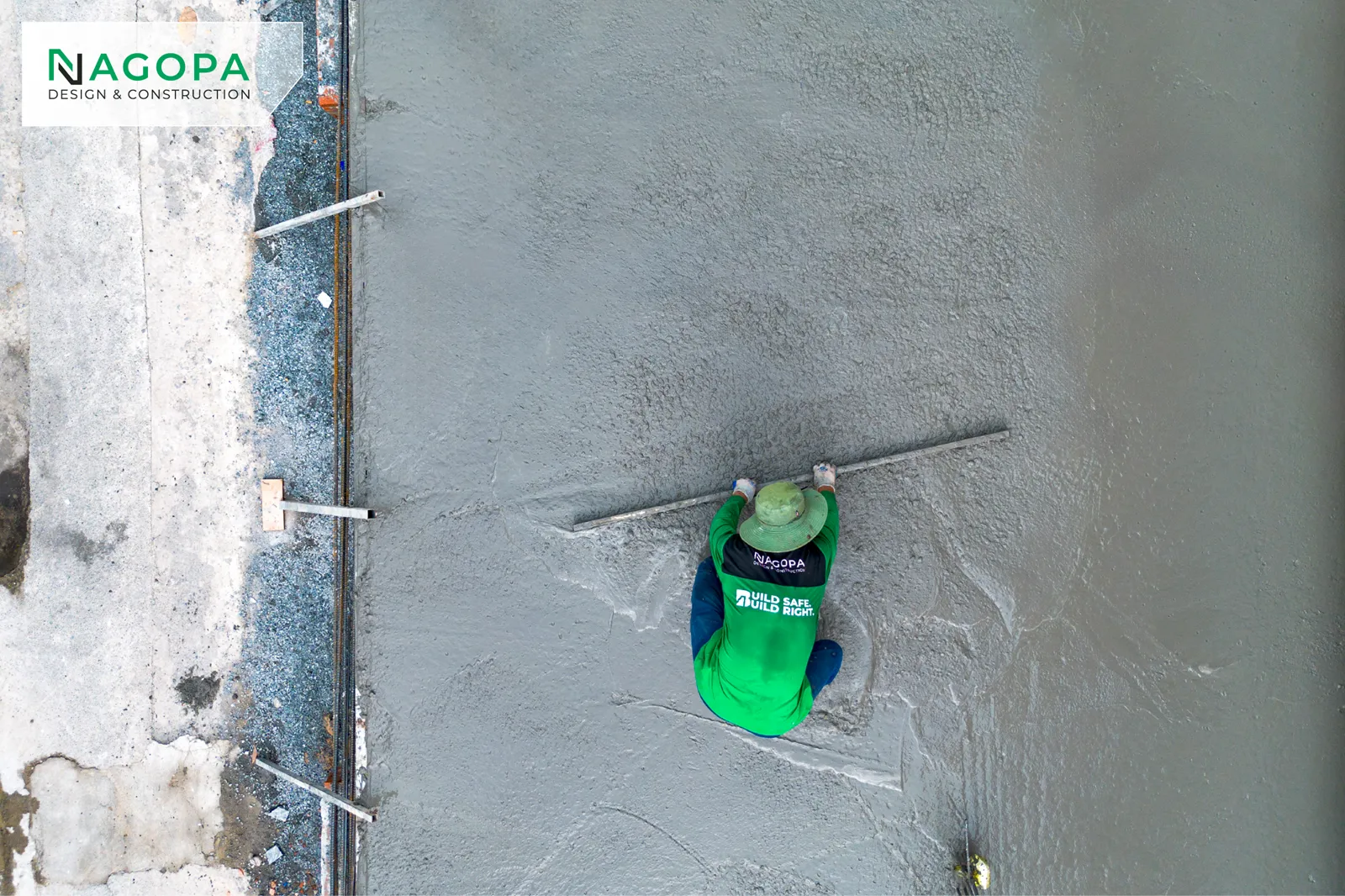

Công đoạn xoa phẳng và làm mịn bề mặt sàn để chuẩn bị cho các bước dưỡng hộ tiếp theo.

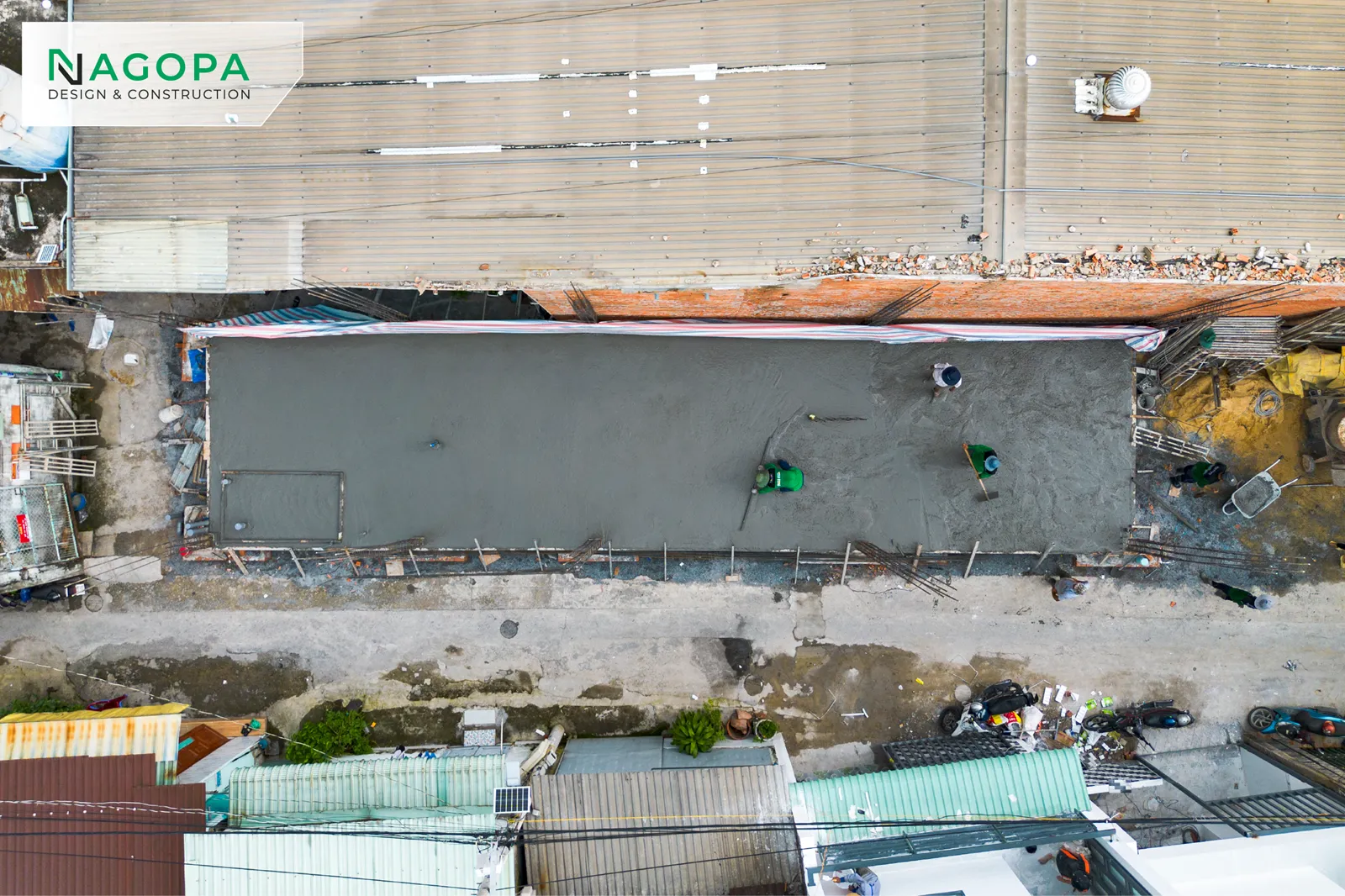

Toàn bộ bề mặt sàn nền trệt phẳng phiu, sạch sẽ sau khi kết thúc quá trình thi công ngày 08/10/2026.

4. Giai đoạn thi công phần thân VH’s House (Quy mô 3 tầng)

Khi phần móng đã hoàn thành và đạt cường độ chịu lực, công trình bước vào giai đoạn định hình khung kết cấu thân nhà 3 tầng theo đúng trình tự kỹ thuật thi công thực tế tại công trường.

Thi công dầm, sàn lầu 1 (tầng 2) và hệ thống kỹ thuật âm sàn

4.1. Gia công lắp đặt cốt thép và đổ bê tông cột tầng trệt

4.2. Xây tường tầng trệt

4.3. Thi công lắp dựng cốt thép dầm, sàn lầu 1 (tầng 2) và hệ thống kỹ thuật âm sàn

Sau khi hoàn thiện phần xây tường bao tầng trệt, hệ thống giàn giáo và cốp pha được lắp dựng chắc chắn để tiến hành công tác gia công, lắp đặt cốt thép dầm và sàn lầu 1. Đội ngũ kỹ sư và công nhân NAGOPA thực hiện đan hệ thống thép dầm, thép sàn 2 lớp theo đúng bản vẽ thiết kế kết cấu, đảm bảo khoảng cách nhịp và diện tích chịu lực.

Cận cảnh chi tiết đan cốt thép 2 lớp dầm sàn lầu 1 tại công trình VH's House Phường An Phú
Cận cảnh kết cấu cốt thép dầm sàn lầu 1 được đan kết chặt chẽ và chuẩn xác theo đúng bản vẽ thiết kế
Cận cảnh chi tiết đan cốt thép 2 lớp dầm sàn lầu 1 tại công trình VH's House Phường An Phú
Cận cảnh kết cấu cốt thép dầm sàn lầu 1 được đan kết chặt chẽ và chuẩn xác theo đúng bản vẽ thiết kế
Toàn cảnh góc nhìn từ trên cao công tác thi công dầm sàn lầu 1 công trình VH's House Phường An Phú
Góc chụp toàn cảnh từ trên cao ghi lại quá trình đội ngũ kỹ sư và công nhân NAGOPA đang khẩn trương thi công dầm sàn lầu 1 tại hiện trường

Đặc biệt, trong quá trình lắp đặt cốt thép, tiêu chuẩn sử dụng con kê bê tông  được NAGOPA áp dụng triệt để nhằm tạo khoảng hở chuẩn xác giữa cốt thép và mặt cốp pha, giúp lớp bê tông bảo vệ sau khi đổ đạt chiều dày đồng đều. Ngay sau đó, hệ thống đường ống kỹ thuật (điện âm sàn, cấp thoát nước) cũng được định vị và lắp đặt chính xác trước khi tiến hành nghiệm thu để đổ bê tông dầm sàn lầu 1.

Cận cảnh sử dụng con kê bê tông cố định cốt thép dầm sàn lầu 1 tại VH's House Phường An Phú
Cận cảnh việc sử dụng con kê bê tông chuẩn kỹ thuật, giúp cố định chính xác khoảng cách giữa lớp cốt thép và mặt cốp pha, đảm bảo chiều dày lớp bê tông bảo vệ.

4.4. Đổ bê tông dầm, sàn lầu 1 (tầng 2) – Thực hiện ngày 16/10/2026

Sau khi hoàn thành công tác nghiệm thu cốt thép, hệ thống cốp pha và đường ống kỹ thuật âm sàn, công trình VH’s House chính thức bước vào giai đoạn quan trọng tiếp theo là đổ bê tông dầm sàn lầu 1.

Có thể bạn quan tâm:  Lễ khởi công VH’s House tại Phường An Phú, TP. Hồ Chí Minh
Công tác chuẩn bị và triển khai đổ bê tông sàn lầu 1 công trình VH's House An Phú
Các kỹ sư và thợ xây dựng NAGOPA phối hợp nhịp nhàng trong suốt ca đổ bê tông dầm sàn.

Bê tông thương phẩm được bơm trực tiếp lên sàn bằng hệ thống ống bơm chuyên dụng. Đội ngũ kỹ sư và công nhân NAGOPA túc trực xuyên suốt tại hiện trường để thực hiện các công đoạn san gạt, kết hợp sử dụng máy đầm dùi kỹ lưỡng nhằm đảm bảo bê tông lấp đầy các khe hở, bao bọc chặt chẽ hệ thống cốt thép và không bị rỗng bọng. Bề mặt sàn được gạt phẳng tỉ mỉ theo đúng cao độ thiết kế, sau đó tiến hành quy trình dưỡng hộ bề mặt đúng tiêu chuẩn kỹ thuật để đảm bảo cường độ chịu lực tối ưu cho kết cấu.

Toàn cảnh quá trình đổ bê tông dầm sàn lầu 1 công trình VH's House Phường An Phú
Góc nhìn từ trên cao quá trình công nhân NAGOPA tiến hành bơm và san gạt bê tông dầm sàn lầu 1.
Đội ngũ thợ thi công dùng ống bơm rót bê tông tươi vào hệ thống dầm sàn lầu 1 VH's House
Bê tông thương phẩm được bơm trực tiếp vào khu vực dầm sàn, đảm bảo nhịp độ thi công liên tục và đồng đều.
Cận cảnh công nhân san gạt và đầm bê tông dầm sàn lầu 1 tại công trình VH's House
Công tác đầm dùi và san gạt được thực hiện cẩn trọng giúp khối bê tông đặc chắc và phẳng mịn.
Bề mặt sàn lầu 1 sau khi hoàn thành công tác đổ và gạt phẳng bê tông tại VH's House
Bề mặt bê tông dầm sàn lầu 1 sau khi hoàn thiện phẳng phiu, chuẩn bị chuyển sang giai đoạn dưỡng hộ.
Góc chụp flycam tổng thể mặt bằng sàn lầu 1 sau khi hoàn tất đổ bê tông VH's House
Toàn cảnh mặt bằng sàn lầu 1 nhìn từ trên cao sau khi hoàn thành công tác đổ bê tông toàn khối.

5. Giai đoạn thi công phần hoàn thiện (Đang cập nhật)

(Hạng mục ốp lát gạch, sơn bả và lắp đặt thiết bị sẽ được cập nhật chi tiết khi công trình bước vào giai đoạn hoàn thiện).

6. Thể hiện cam kết và tiêu chuẩn thi công đặc thù tại NAGOPA

Xuyên suốt quá trình triển khai công trình VH’s House (GO2615) quy mô 3 tầng, NAGOPA luôn duy trì các tiêu chuẩn làm việc nhằm mang lại sự an tâm tuyệt đối cho gia chủ:

  • Giám sát chuyên sâu: Kỹ sư túc trực bám sát công trường, trực tiếp kiểm tra và nghiệm thu kỹ thuật từng hạng mục trước khi cho phép chuyển sang giai đoạn tiếp theo.

  • Minh bạch vật liệu: Sử dụng đúng chủng loại vật tư thô và vật liệu hoàn thiện đã được thống nhất rõ ràng từ đầu trong hợp đồng ký kết.

  • An toàn và vệ sinh: Đảm bảo nghiêm ngặt các quy định về an toàn lao động tại khu vực thi công, đồng thời giữ gìn vệ sinh chung nhằm tạo sự thiện cảm và ảnh hưởng tối thiểu đến khu vực xung quanh.

7. Liên hệ tư vấn xây nhà trọn gói cùng NAGOPA

Nhật ký thi công VH’s House sẽ tiếp tục được cập nhật các mốc tiến độ thực tế tiếp theo trong các giai đoạn thi công sắp tới. Quý khách hàng có thể tham khảo thêm các mẫu nhà phố hiện đại khác hoặc các bài viết nhật ký thi công các công trình khác để có thêm nhiều góc nhìn thực tế.

Quý khách hàng đang có kế hoạch tìm hiểu về quy trình thi công nhà phố 3 tầng, hoặc đang chuẩn bị cho hành trình xây dựng tổ ấm tại khu vực Hồ Chí Minh và các vùng lân cận, có thể liên hệ trực tiếp với NAGOPA để nhận được sự đồng hành, hỗ trợ tư vấn chi tiết và khách quan nhất cho dự án của mình.

Liên hệ trực tiếp với NAGOPA qua:

  • Hotline/Zalo: 0836 198 886
  • Văn phòng: Số 32, Đường Lê Thị Trung, Phường Phú Lợi, TP. Hồ Chí Minh.
  • Bài viết tại đây được thực hiện bởi Đội ngũ Marketing của NAGOPA, với sứ mệnh lan tỏa giá trị cốt lõi của công ty, nơi kiến tạo không gian sống bền vững và chất lượng. Từ những câu chuyện khách hàng đến các dự án thực tế, chúng mình mong muốn truyền cảm hứng và niềm tin, giúp quý khách hàng khi tìm hiểu về dịch vụ xây nhà hiểu hơn về NAGOPA.

Chia sẻ

Đánh giá bài viết

Nhận báo giá mới nhất!

Nhiều khách hàng đã nhận được sự tư vấn và bảng báo giá chi tiết dựa trên nhu cầu xây dựng của gia đình!

Nhận tư vấn miễn phí
từ kiến trúc sư

Kiến trúc sư Nguyễn Hiếu Thanh làm việc tại NAGOPA
